无动力乐园正式开园前,试运营的核心不是“先找一批人来玩”,而是在限定区域、时段、人群和岗位条件下,验证人、设备、场地和运营流程能否一起工作。每轮试运营应写清要验证的问题,记录观察与异常,采取临时控制,完成整改和复验,再决定保持限制、扩大开放或继续停用。

一次热闹的内部体验不能替代试运营。儿童愿不愿意玩只是观察项之一。入口是否拥堵、家长能否看护、不同年龄是否相互冲突、工作人员能否发现异常、清洁和巡检能否在开放中完成、停用信息是否传得到位,这些才决定场地能不能稳定运营。

本文把“试运营”作为项目管理方法使用,不宣称存在一套适用于所有无动力乐园的统一法定流程。开放前先确认设备分类、项目验收状态、合同、说明书、消防、卫生、应急和属地管理要求。尚未达到合法使用或合同放行条件的设施,不能借“试运营”名义开放。

为什么联合巡场还不够

联合巡场通常在低干扰环境下进行:现场人少,路线可控,工作人员知道检查重点,问题也容易避开。真正开放后,儿童会逆向移动、重复使用、聚集在热门点位,家长会停在视线最好的位置,推车、饮水、垃圾和临时活动会改变原来的空间秩序。

2026年苏州工业园区小型游乐设施专项督查把使用管理、设备本体、使用环境、安全标志和应急准备放在同一检查框架中。它提示运营方,设施安全不只存在于设备本体。该检查是地方监管实践,不能直接当作全国统一验收表,但它提供了一个有用的观察角度:现场系统必须一起被验证。

文化和旅游部2026年暑期消费季把亲子游乐列为热点需求之一。对景区和亲子项目而言,这意味着试运营更不能只挑一个轻松时段完成。暑期需求信号不能证明单个项目客流,却足以提醒运营团队:正式开放后的波动、排队和维护窗口应提前讨论。

试运营前先写一页边界

试运营方案不必先写成厚文件,但至少要把以下内容说清:

  • 本轮验证什么,不验证什么;
  • 哪些区域和设备允许使用,哪些仍隔离;
  • 参与者是谁,是否包含目标年龄、不同能力儿童及看护人;
  • 开放时段、天气和照明条件;
  • 谁负责入口、区域观察、设备检查、清洁、维修协调和应急;
  • 哪些异常必须立即停用或升级;
  • 问题由谁确认、谁整改、谁复验、谁决定扩大开放。

没有边界,试运营容易变成一次小规模正式营业。发现问题时,团队既不知道能否继续,也不知道记录给谁。

四套测试把现场系统跑一遍

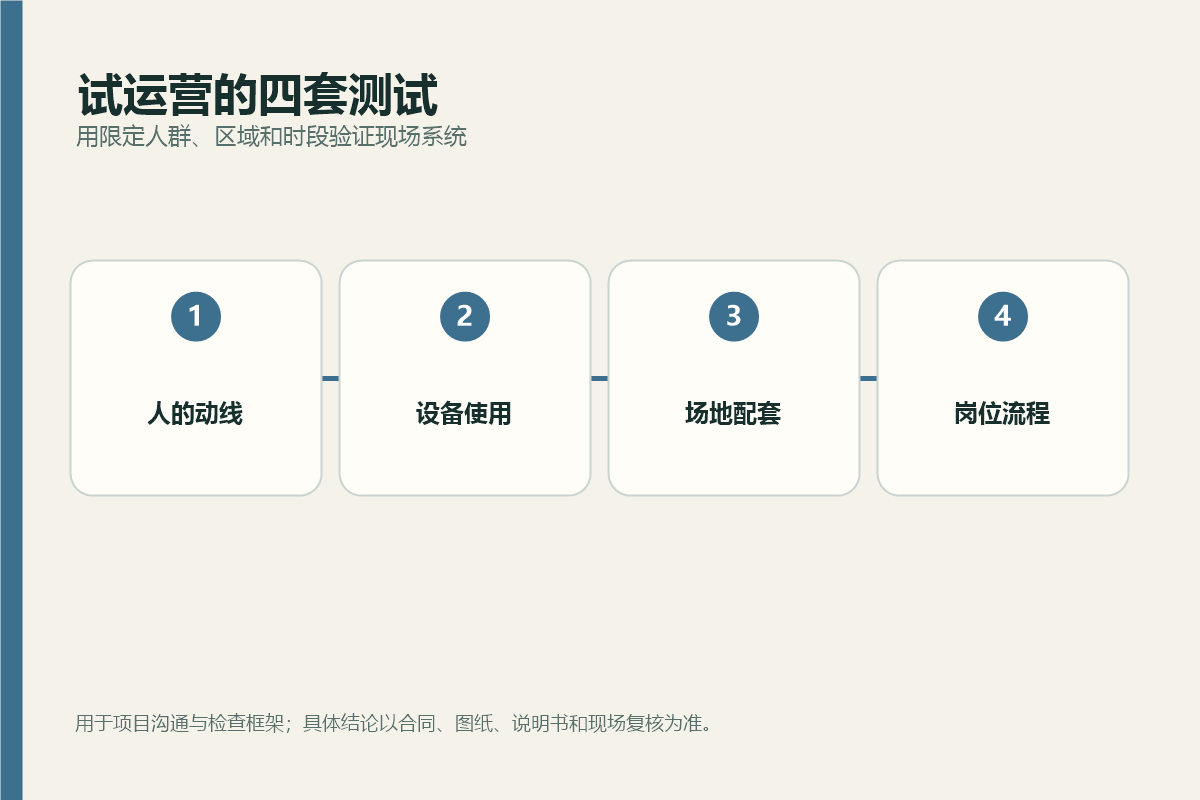

无动力乐园试运营的人、设备、场地和岗位流程四套测试

测试一:人怎样进入、选择和离开

从停车、步行和入口开始观察。儿童和看护人是否能找到游乐区、年龄和使用信息?推车、轮椅或携带物品的人是否被迫逆行?家长在哪里停留,是否堵住入口和主要通道?儿童离开设备时会不会直接冲入骑行、车辆、水体或其他活动区域?

不要只数总人数。把观察点放在行为转换处:入口、热门设备前、狭窄通道、高低区交界、出口、饮水与卫生间路径。容量和开放人数不能从通用文章抄一个数字,应结合设备说明、场地测量、使用方式、人员能力和项目规则确定。

测试二:设备在真实使用中暴露什么

GB 34272-2025已于2026-05-01实施。市场监管总局解读列出了结构完整性、挤夹和缠绕保护、跌落保护、产品标志、维护说明和使用管理等内容。具体设备是否适用,仍需按产品类别、结构和合同复核。

试运营不是让运营人员替代专业检验,而是观察真实使用是否暴露了交付检查未出现的问题,例如反复松动、异常声响、局部积水、连接处磨损、绳网状态变化、地面接缝影响使用、热门路线与设计预期不同。发现异常先记录和控制,再交有能力的人员判断,不能用“孩子还能玩”作为继续开放依据。

测试三:场地和配套是否支持看护与维护

设备之外,还要观察遮阳、座椅、照明、排水、垃圾、饮水、厕所、围护、绿化、监控、消防和维修通道。一个设备选择正确的场地,也可能因为家长无处停留、看护视线被遮挡或清洁车无法进入而长期难用。

按不同时段走一遍。白天看日晒、眩光和遮挡;傍晚看照明、边界和识别;雨后看积水、泥沙与地面;清洁维护时看工作人员是否必须穿过儿童活动区。项目不具备夜间或雨后开放条件时,应明确限制,不为了“测试全面”制造额外风险。

测试四:岗位能否按资料完成动作

让实际岗位人员执行,而不是只听培训。可以用几个任务测试:开放前检查一台设备;发现异常后隔离并报修;更新停用信息;找到对应说明书和设备编码;联系到正确责任人;在维修完成后发起复验。

如果工作人员需要不停询问设备方才能完成,说明资料、培训或授权仍未闭环。签到表能证明参加过培训,不能证明岗位已经能独立执行。

每轮只验证有限问题

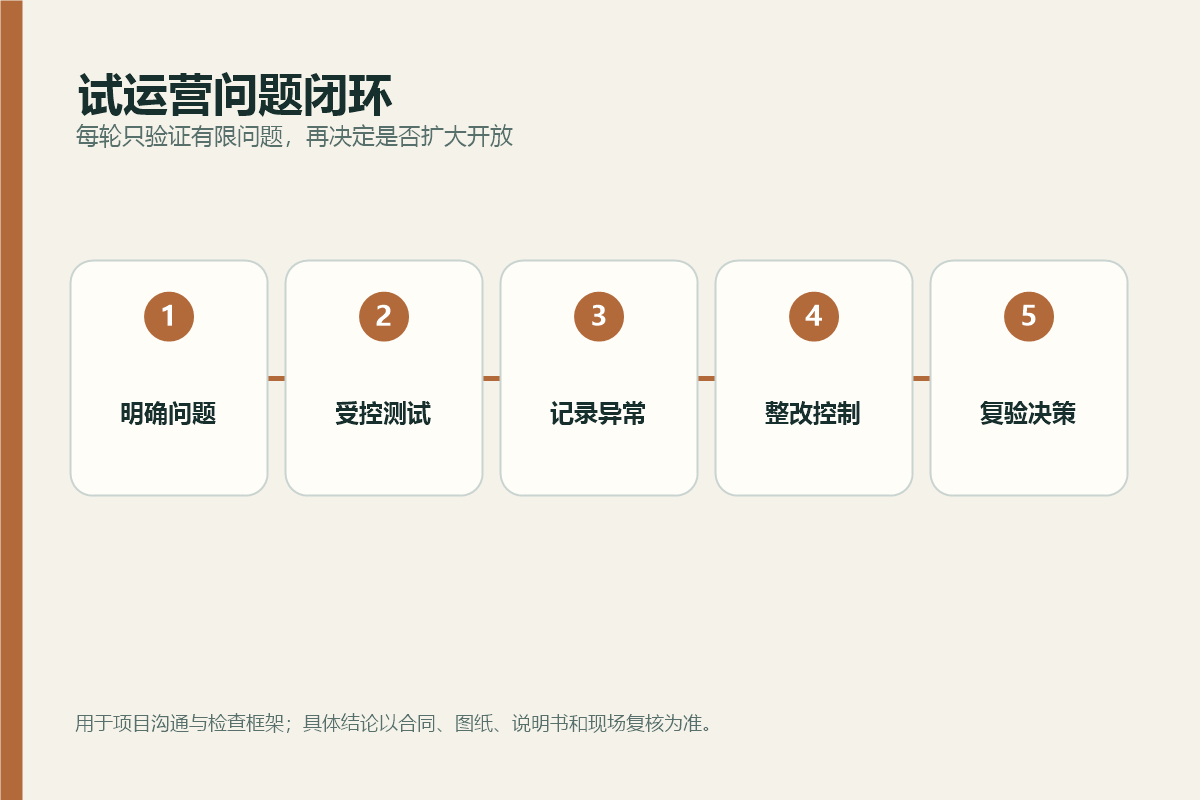

无动力乐园试运营从明确问题到复验决策的问题闭环

试运营不是问题越多越好。更有效的做法是分轮次:

轮次 主要目标 建议观察
静态准备 核对身份、资料、岗位和开放边界 设备清单、标志、检查表、隔离和通讯
小范围使用 观察基础行为和明显接口 入口、热门点、看护、地面、异常反馈
多场景验证 切换时段、活动和运营任务 清洁、巡检、交接、照明、临时关闭
复验轮 验证整改是否解决原问题 同一条件重测、同类点位排查、最终状态

轮次不是法定阶段,也不是固定次数。项目规模小可以合并,问题复杂就需要拆开。关键是每轮都有清楚的验证目标和关闭条件。

问题记录要能回到位置和责任

一条试运营问题记录至少包括:日期和时段、天气或环境、区域与设备编码、参与人群、观察现象、影响、临时控制、照片或视频、责任专业、计划日期、复验条件和最终状态。

状态不要只分“已整改/未整改”。可以使用:

  • 立即关闭:处理和复验完成;
  • 限制开放:明确限制条件、现场控制和复核日期;
  • 继续观察:说明观察位置、频次和升级条件;
  • 待专业评估:涉及结构、安全、材料或原因不明;
  • 不纳入本轮:记录原因和后续责任,不能从清单消失。

同类问题要横向检查。某个连接点松动、某处地面沉陷或某个标志不清,可能不是孤立点。复验要回答“原问题是否关闭”和“同类位置是否检查”两个问题。

材料、耐候和维护在试运营中怎样看

试运营时间通常很短,不能用它证明材料寿命或长期耐候性。它能验证的是维护接口:表面是否便于清洁,积水是否容易排出,易损部位能否接近,紧固与检查点是否被饰面遮挡,备件和工具是否可获得,维修隔离是否影响大面积开放。

对木材、涂镀层、不锈钢、塑料、绳索和安全地面,只能按产品级证据、环境、说明书和专业意见判断。不要把几天试用没有异常写成寿命证明,也不要用加大使用强度的方法“测试耐用”。

投资回报逻辑:先验证可用性,不编回本率

试运营的价值来自减少开园后返工和停用,而不是创造一个漂亮的开业数据。可以记录四类成本:试运营组织成本、整改复验成本、限制开放成本和正式开园后避免的重复处理。但最后一项只有在真实台账中才能计算,不能预先编一个节省比例。

市政公园更关心公共服务连续、投诉和维护资源;景区与亲子乐园还要关心旺季可用时段、家长体验、排队、人员和活动编排。不同项目的回报口径不同,文章不提供通用ROI。

开园决策会应看到什么

  • 本轮试运营边界与参与人群;
  • 设备、区域和时段的开放状态;
  • 四套测试的观察记录;
  • 未关闭问题、临时控制和责任人;
  • 说明书、培训、备件和通讯链;
  • 停用、复验和扩大开放的授权;
  • 正式开园后首周、首月的复查安排;
  • 需要技术、安全、运营或管理层判断的事项。

开园决策不是“问题数量少于多少就通过”。问题的性质、后果、临时控制和证据比数量更重要。

常见问题

什么是无动力乐园试运营?

它是在正式开放前,用限定区域、人群、时段和岗位验证设备、场地与运营流程的项目管理活动。具体名称、程序和开放条件应服从项目验收、合同和属地要求。

如何确定试运营要做几轮?

按需要验证的问题、整改复杂度和复验条件决定,没有适用于所有项目的固定轮数。每轮目标应有限,问题关闭后再扩大范围。

为什么试运营不能只找员工带孩子体验?

因为体验只能反映部分游玩感受,不能自动覆盖入口、看护、不同人群、清洁、巡检、停用、应急和多时段运行。参与者还应获得清楚的边界和保护安排。

有哪些问题发现后不能继续试?

涉及结构、安全保护、异常变形或声响、地面失效、关键资料缺失、应急无法执行等情况,应按项目制度立即控制并升级。文章不能远程给出统一停用阈值,具体由有权限和能力的人员判断。

如果项目已进入开园倒计时,可以先写出本轮试运营只验证的五个问题,再把区域、人员和授权对应起来。需要结合场地制作观察表和问题闭环清单,可在补齐设备、场地图和运营边界后进行项目咨询。
