无动力乐园分期建设,最容易犯的错是把设备清单按金额切成两半:预算够的先买,剩下的以后再补。这样做看似控制了投入,却可能留下不完整的动线、缺少看护与休息、排水和地面反复施工、一期开放后无法判断二期该补什么。
更稳妥的做法是先定义“一期必须完成的运营任务”。一期要能独立开放,有明确客群和体验路径,具备基本看护、休息、服务、维护和关闭条件;二期则根据一期的真实使用、问题和资源约束决定,而不是照着最初效果图继续堆设备。
本文不提供固定配置、投资额或回本周期。不同景区、农文旅项目和商业场地的客群、收费方式、季节、交通、人员与配套差异太大,分期范围必须回到具体项目。
先回答:为什么要分期
分期的理由会决定一期怎么做。常见原因包括资金节奏、场地交付先后、审批与施工条件、运营团队成熟度、季节窗口、客群不确定,或希望先验证一种产品与场景。
如果项目只是暂时缺资金,却没有调整定位和运营任务,一期可能成为“缩小版完整乐园”。如果项目希望通过一期学习,就要提前写清楚要验证什么:目标家庭是否愿意停留,哪些年龄段使用不足,家长看护是否困难,设备停用对整体体验影响多大,维护团队能否接住。
“先开一部分”不是分期策略。能说出一期任务、独立开放边界、观察指标和二期触发条件,才算完成分期策划。

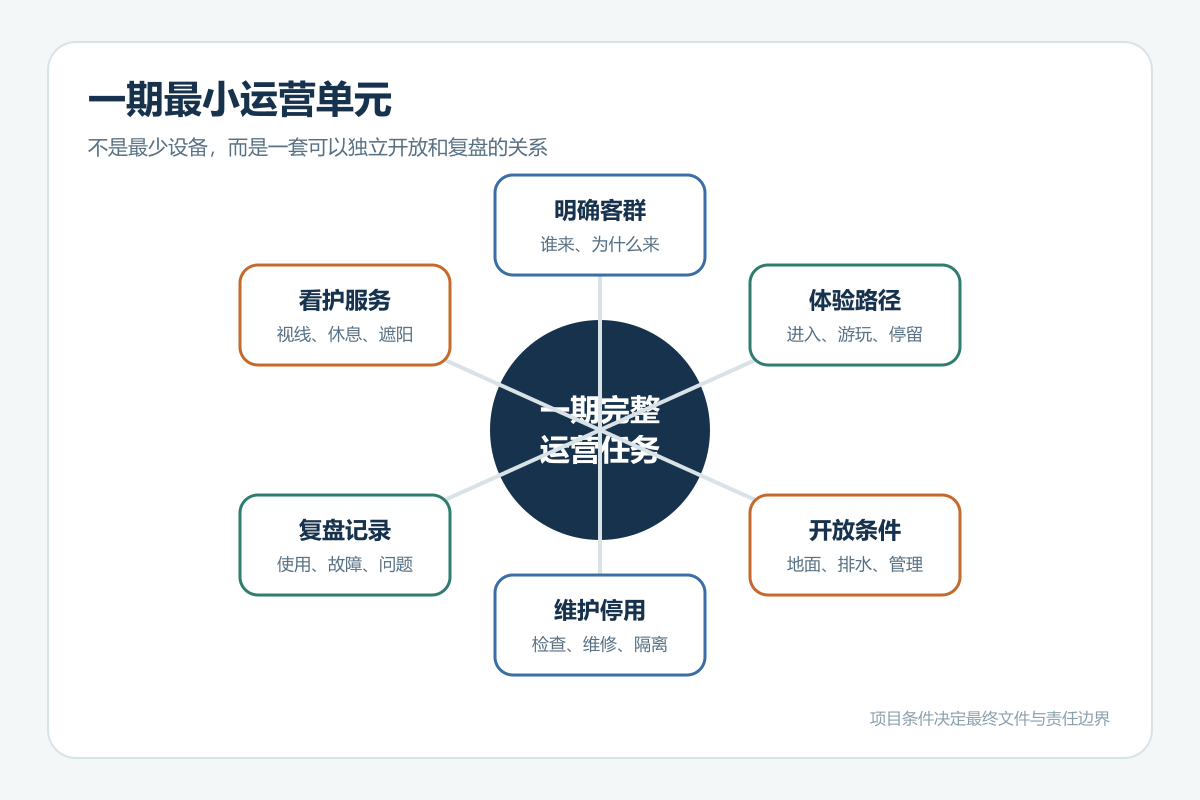

一期范围由最小运营单元决定

最小运营单元不是最少设备,而是一个能被运营团队完整接管的场景。它至少包含以下关系:
| 一期任务 | 项目要回答的问题 | 常见漏项 |
|---|---|---|
| 服务明确客群 | 主要年龄、陪同者和到访目的是什么 | 只按设备年龄标签分区 |
| 完成一条体验路径 | 进入、游玩、停留和离开是否顺畅 | 设备之间没有节奏 |
| 提供基本看护 | 家长视线、座椅、遮阳和儿童边界怎样组织 | 只留空地给家长站 |
| 具备开放条件 | 地面、排水、标识、照明和管理边界是否齐全 | 设备到位即认为可开园 |
| 允许维护和局部停用 | 检查、清洁、维修和封闭是否可操作 | 一台设备停用影响全场 |
| 形成复盘数据 | 谁记录使用、故障、投诉和维护问题 | 只有总客流,没有问题对象 |
这六项不等于统一设计规范,也不是一套可直接复制的设备包。它们是一张投资与运营对话表,帮助项目团队判断一期有没有成为完整单元。
不同项目的一期任务并不相同
景区项目先看游线和停留节点
景区无动力乐园可能承担目的地吸引、亲子补充、排队等待、二次消费配套或淡季活动等不同任务。若一期设置在主游线外,交通与导视会决定实际使用;若承担家庭停留,还要同时考虑成人休息、遮阳、饮水、卫生间和餐饮距离。
设备数量不能替代这些条件。一个设备密集但家长无法停留的场地,运营表现可能比设备少、路径清楚的节点更差。这里的“更差”需要项目自己的观察数据验证,不能凭文章下结论。
农文旅项目先看活动组织和淡旺季
农文旅场地通常还包含自然体验、采摘、研学、餐饮或住宿。无动力设施应与这些活动发生时间关系,而不是成为孤立角落。需要问:孩子会在到达后立即进入,还是在等待餐饮或课程时使用?雨天、高温和淡季还能开放哪些部分?运营人员是否要同时管理其他业态?
一期可优先完成一条清楚的家庭任务链,避免多个小点位分散建设后都缺服务和管理。
商业与亲子乐园先看收费和人员边界
收费、免费导流、会员活动和配套消费,对入口、围合、人员配置和停留设计的要求不同。若商业模式尚未冻结,设备深化过早会把后续调整变成工程返工。
分期讨论应把运营方式写进条件,而不是等设备到场后才决定闸机、服务台、储物、清洁和巡场安排。
二期接口不是“留一块空地”
很多项目在总图上标出“二期预留”,却没有冻结进入二期时会受到哪些限制。真正需要预留的至少有五类接口。
场地和动线
二期建设时,施工车辆从哪里进,材料在哪里堆放,是否要穿过已经开放的一期,游客如何绕行,现有绿化和铺装怎样保护。若这些问题没有答案,预留空地也可能无法施工。
标高、基础和排水
一期完成面、二期场地标高和总体排水需要一次统筹。二期若改变集水方向、地面系统或基础条件,可能影响已经开放的区域。具体坡度、构造和基础必须由专业设计按现场确定,文章不提供通用参数。
给排水、电气和弱电
无动力设备不代表场地没有机电需求。照明、监控、广播、服务设施、互动设备、清洁和灌溉都可能需要预留。管线容量、位置和检修方式要依据真实二期任务核定,盲目“多留几个管”不等于可用接口。
安全与运营边界
二期施工期间,一期是否继续开放,围挡、噪声、粉尘、运输和应急路线如何管理,必须提前进入运营方案。项目还要考虑一期某个设备停用或维修时,整体体验是否仍成立。
主题和产品版本
分期项目常在二期更换供应商、主题或产品。要预留的是清晰的功能和工程条件,不是把某一版效果图永久锁死。若一期需要与二期造型衔接,应保留受控的色彩、尺度、材料和接口规则,并明确知识产权与设计责任。
一期设备怎么选:先服务任务,再比较产品
设备选型至少要经过四步。
第一步,写清主客群和一期任务。第二步,把任务转成体验类型、能力梯度、看护和停留需求。第三步,再比较设备的占地、使用关系、材料、维护、替换和交付接口。最后才进入具体型号、定制深度与供应商证据核验。
标准产品的优势可能是边界较清楚、版本较稳定;非标定制有机会回应场地与主题,但会增加深化、结构、材料、制造和变更管理。哪一种更适合,取决于项目任务和证据,不存在一条通用比例。
材料选择也要考虑分期。若一期和二期使用不同批次、工艺或供应商,颜色、连接、备件和维护方法可能不同。项目应记录产品版本与材料证据,不能用“同色系”“同档次”替代。
什么时候进入二期

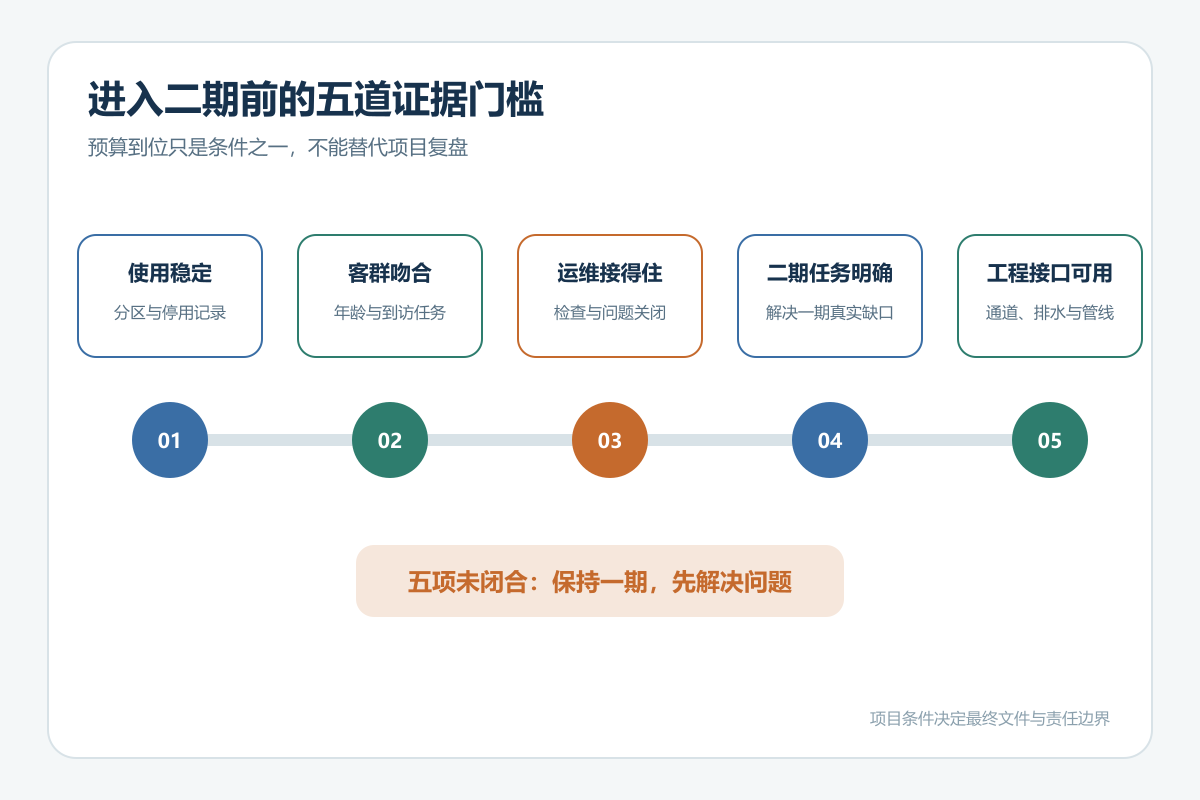

二期不应只由日历或“预算到位”触发。投资方可设一组项目化门槛:
| 门槛 | 要看什么证据 | 不能只看什么 |
|---|---|---|
| 一期使用是否稳定 | 分时段、分区域使用记录和停用情况 | 开园总客流 |
| 客群是否符合定位 | 年龄、陪同方式、到访任务的现场观察 | 社交平台照片 |
| 运营是否接得住 | 巡检、清洁、维修、人员响应与问题关闭 | “没有大投诉” |
| 二期任务是否明确 | 要解决的一期缺口和新增客群任务 | 原总图剩余设备 |
| 工程接口是否可用 | 场地、通道、基础、排水、管线和封场条件 | 图上仍有预留地 |
这些指标没有统一合格线。项目应在一期开放前确定记录方式、责任人和复盘周期,避免二期决策时只剩印象。
成本控制要守住一个边界
分期建设可能推迟部分支出,也可能增加二次进场、围挡、拆改、色差、运输、调试和停用成本。比较方案时要用同一个全生命周期边界:
全生命周期成本 = 设计协调 + 设备 + 运输 + 场地工程 + 安全地面 + 安装 + 检测验收 + 计划维护 + 维修备件 + 停用损失 + 更新或拆除
一期不该为了省掉完整排水、地面和运营条件而留下二期返工。二期也不必机械复制一期。投资方真正要控制的是每一阶段是否完成了明确任务,以及新增投入解决了什么问题。
投资回报要由项目的收入、开放时长、人员、维护、折旧和其他业态关系共同判断。本文不使用公共项目的金额或客流推算你的项目。
一个可执行的分期决策流程
先由投资、运营、规划和工程团队共同写出一期任务书,冻结目标客群、开放边界、运营方式和资源上限。再完成总体场地与基础设施规划,把一期和后续接口画在同一张总图上。
设备和场地深化后,建立一期交付清单与运行记录。开放一段经过项目认可的观察周期,再根据使用、维护、投诉、停用和经营数据复盘。只有当二期任务、工程条件、人员和资金都清楚时,才进入下一阶段采购。
这套流程看起来比“先买一批设备”慢,但它把每次投入绑定到一个可检查的任务上。
参考来源与适用边界
- 国家发展改革委等:《关于在全社会推进儿童友好建设的意见》,2026-03-17 发布;用于说明公共空间前期统筹方向。
- 蓝山县人民政府:萌宠乐园设计、施工、运营一体化招商公告,2026-04-30 发布;仅作公开责任边界示例,不是无动力项目通用模式。
- 深圳市福田区人民政府:八卦一路童乐园开园与社会化管养案例,2026-05-29 发布;不能推导全国通用成本或收益。
常见问题
1. 什么是无动力乐园分期建设?
无动力乐园分期建设是把项目按可独立完成的运营任务和工程边界分阶段实施。它不是简单拆分设备采购,而要同步安排场地、服务、维护和后续接口。
2. 如何确定一期应该放哪些设备?
先确定一期客群、体验路径、看护和运营任务,再按占地、能力梯度、材料、维护、交付和证据比较设备。没有统一设备清单,具体配置要回到场地与产品版本。
3. 为什么一期要提前考虑二期施工通道?
因为二期运输、围挡、堆放和施工若必须穿过已开放区域,会增加停用、保护和拆改压力。通道、场地和管理边界应在一期总图中预留并由专业团队复核。
4. 有哪些情况不适合急着进入二期?
一期客群和使用问题还不清楚、运维台账不完整、工程接口未验证、运营人员不足或二期任务只是“把剩余设备补齐”时,都不宜仓促启动。是否延期仍由项目决策团队根据真实数据判断。
