探索我们的产品
游乐设备首年备件没有一个适用于所有项目的固定比例。合理做法是先把设备版本、部件编码和检查更换条件说清,再按失效后果、消耗规律、供应周期、可替代性和储存条件分级。买少了可能让一个小部件造成整区停用;买多了也可能因老化、锈蚀、失效期或产品改版变成库存。
GB 34272-2025《小型游乐设施安全规范》已于 2026 年 5 月 1 日实施。市场监管总局公开解读提到,新标准细化维护保养说明书,并涉及日常检查、操作规程、紧急救援、易损件、安全标志和游乐须知。对采购和运营团队来说,这意味着易损件不能只出现在售后人员的口头经验里,应进入产品文件、交接和维护计划。
本文不提供绳网、轴承、紧固件、地面或其他部件的通用寿命和更换周期。不同材料、结构、使用强度、环境、安装和维护条件差异很大,具体判断必须回到产品版本、制造商说明、检查结果和适用标准。
先分清易损件、备件和维修材料
三个词经常混用,导致采购清单没有边界。
- 易损件是设备使用、摩擦、疲劳、老化或环境作用下需要重点检查,并可能按条件更换的部件。
- 备件是为减少维修等待而预先准备的替换部件,可能是易损件,也可能是故障后果较高、交付周期较长的非高频部件。
- 维修材料和耗材包括润滑、清洁、修补、紧固、防护或表面处理所需物料,但必须确认与原系统相容。
不是所有易损件都应在现场常备,也不是只有易损件才值得备货。例如某个标准件当地容易采购,可以不占库存;一个不常坏但必须从原厂定制、停供后会让整套设备停用的连接件,反而需要提前考虑。

第一步不是问数量,而是建部件主数据

一份可用的游乐设备易损件清单,至少应有以下字段:
| 字段 | 为什么需要 |
|---|---|
| 项目和设备编码 | 确认属于哪套设备、哪个场地 |
| 产品/图纸版本 | 防止不同批次同名部件混用 |
| 部件名称与编码 | 采购、仓库和维护使用同一名称 |
| 安装位置与数量 | 知道现场在哪、整机有多少 |
| 材料与关键规格 | 判断相容性,不能只写外观尺寸 |
| 功能与失效后果 | 决定检查和备货优先级 |
| 检查方法 | 明确看、量、试或拆到什么程度 |
| 更换条件 | 用状态和判据,而不是模糊的“严重时” |
| 允许替代 | 替代需要谁批准、验证哪些接口 |
| 供应周期 | 从下单到可安装的完整时间 |
| 储存要求 | 温湿度、包装、防锈、有效期和盘点 |
| 更换记录 | 日期、原因、批次、责任人和复核 |
清单如果没有产品版本,后续最容易出现“名字一样、孔位不同”“外形一样、材料和性能不同”。对非标设备,部件编码还应能回到受控图纸和批准变更。
用五个问题决定哪些部件应现场备货
1. 失效后果有多大
部件失效后,是单个活动单元可以隔离,还是整套设备或整个区域必须停用?是否影响结构、防护、出入口、疏散或救援?后果越高,越需要明确停用规则、替换路径和备货策略。
后果高不代表可以凭经验自行更换。涉及主要受力、防护、结构、材料或关键安全功能的部件,应由有权限的技术人员按产品文件和适用要求处理。
2. 消耗规律是否可预测
有维护记录的项目,可以根据实际检查和更换历史识别高频部件。新项目没有数据时,只能使用产品说明、相似版本记录和条件式估计,并在开业后滚动修正。
不要把“每年更换一次”当成专业表达。更有用的做法是写清检查条件、允许状态和更换触发点。时间间隔只能作为检查计划的一部分,不能取代现场状态。
3. 供应周期有多长
供应周期应包含确认型号、下单、生产、检验、运输、到场核对和安装准备,不只是物流时间。非标颜色、特殊绳网、定制连接、进口部件或停产型号可能需要更长准备。
采购时应向供应商核对:
- 常用件是否有稳定库存;
- 定制件的最小订购量和生产边界;
- 产品升级后旧版本能供应多久;
- 加急是否会改变检验、材料或版本控制;
- 供应商停产或退出后,图纸、接口和替代如何处理。
任何交期和供应承诺都应写进可核验文件,不能依赖销售口头答复。
4. 是否可以合规替代
标准化紧固件、轴承或通用材料看起来容易替代,但尺寸相同不等于性能、材料、表面处理、精度和适用环境相同。替代件应确认功能、接口、材料、承载、防腐、耐候和维护条件。
对非标或安全相关部件,替代过程要进入变更控制:提出原因、核对影响、技术批准、更新图纸和清单、现场复验。运营人员不能因为“装得上”就认定可用。
5. 储存是否会让备件先失效
备件也需要维护。绳索、橡胶、塑料、涂层材料、胶黏剂、电子件和金属件对包装、温湿度、光照、防锈或有效期的要求不同。
仓库要记录到货批次、储存条件、盘点、有效期或状态检查。长期库存如果没有明确使用场景,会占用资金,还可能在真正需要时已经不能用。

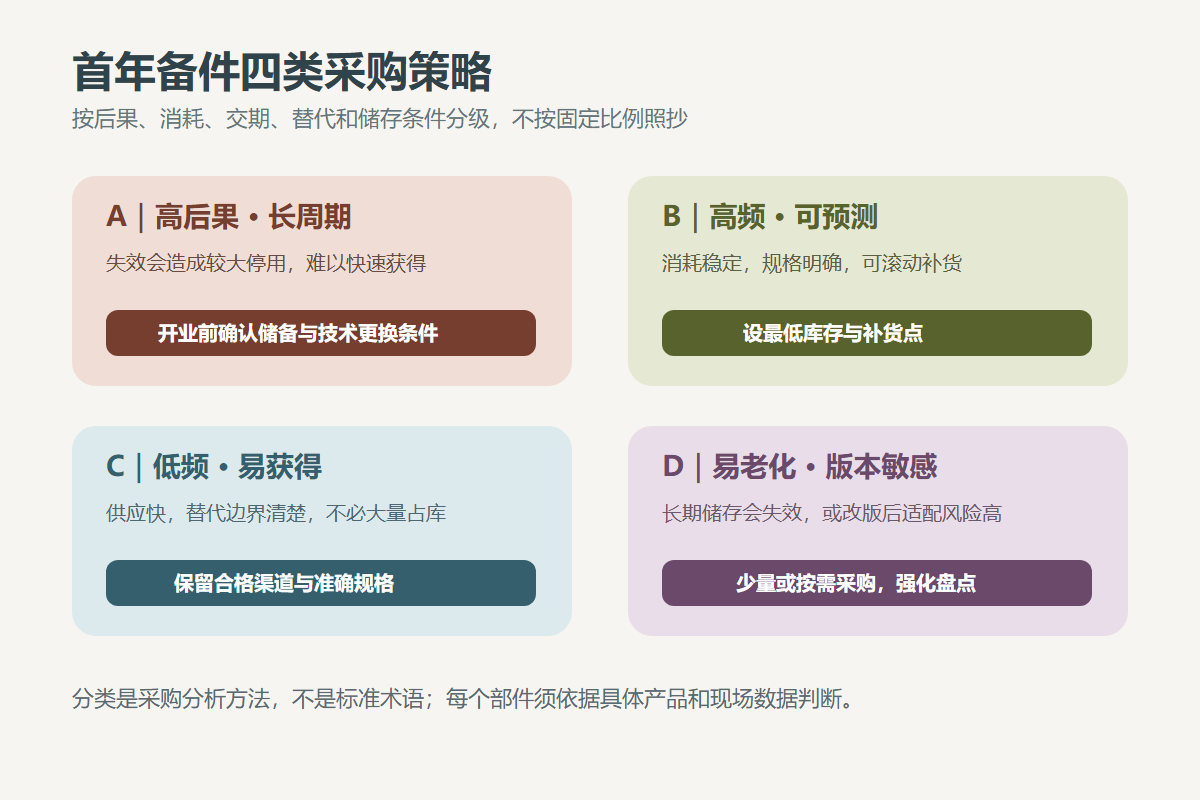

把备件分成四类,比给一个比例更实用
| 类别 | 典型特征 | 采购策略 |
|---|---|---|
| A:高后果、长周期 | 失效会造成较大停用,且无法快速获得 | 开业前确认现场或区域级储备,并建立技术更换条件 |
| B:高频、可预测 | 日常检查中消耗较稳定,规格明确 | 设定最低库存和补货点,按实际消耗滚动调整 |
| C:低频、易获得 | 当地或供应商可快速交付,替代边界清楚 | 可不大量备货,但保留合格供应渠道与规格 |
| D:易老化或版本敏感 | 长期储存会失效,或改版后适配风险高 | 少量或按需采购,强化版本和状态盘点 |
这四类不是标准分类,而是采购和运营的分析方法。一个部件属于哪类,要由具体产品、现场和供应链数据决定。
采购阶段要把“售后备件包”拆成可验收条款
供应商报价里的“赠送常用易损件一批”几乎无法验收。采购文件或合同至少应写清:
- 备件对应的设备、产品版本、名称、编码、规格和数量;
- 是否包含专用工具、安装说明和更换培训;
- 到货检查、包装、储存和有效期要求;
- 后续采购价格的有效边界与调整机制;
- 常用件和定制件的供应周期;
- 停产、改版和替代件的通知与审批;
- 保修、正常磨损、误用、环境损伤和第三方维修的边界;
- 维护或更换后需要更新的图纸、清单和记录。
财政部《政府采购货物买卖合同(试行)》可作为现成货物采购合同的参考,但文件本身说明不包括需要供应商定制开发或创新研发的货物。非标游乐设备、安装和长期维护服务应按实际范围补充条款,不能照抄一个标准文本。
交接时做一次“能不能找到、买到、换上”的演练
备件交接不应只数箱子。可以选一到两个代表性部件,走完整流程:
- 运营人员从设备和位置找到部件编码。
- 从清单确认适用产品版本和更换条件。
- 在仓库找到对应备件并核对批次与状态。
- 查到需要的工具、步骤、停用范围和技术审批。
- 模拟更换后的检查、复验和记录更新。
演练能暴露常见问题:标签脱落、清单名称与实物不同、备件没有安装说明、工具缺失、仓库找不到、替换需要拆除其他结构、运营方没有权限判断恢复开放。
运营后按记录修正首年计划
首年计划应设置复盘节点。将检查记录、故障、停用、备件领用、供应时长和更换原因放在一起看,区分:
- 正常磨损;
- 安装或调整问题;
- 使用强度和环境影响;
- 清洁维护不当;
- 设计或材料问题;
- 不同版本和供应批次差异。
如果某部件消耗明显高于预期,不应只增加库存。先调查原因,必要时回到设计、安装、使用和供应商质量记录。上海普陀的公开实践提到将不同类型少儿设施纳入统一管护清单,形成发现、报修、处置和复核闭环。备件记录应成为这个闭环的一部分。
成本控制看停用与库存两边
备件计划要同时计算两种成本:
备件相关总成本 = 采购与运输 + 仓储与盘点 + 老化失效 + 更换人工与复验 + 缺件停用影响
景区和商业项目可以关注热点设备停用对接待、排队和投诉的影响;公共公园更关注设施可用性和服务连续性。不同项目不能用同一个金额或比例。
如果项目没有历史数据,先用后果和供应周期做保守分级,再用实际运营记录修正。不要为了显得精确,编造一年消耗数量或停用损失。
FAQ
什么是游乐设备易损件清单?
它是把易损部件与具体设备版本、位置、规格、检查方法、更换条件、供应和记录对应起来的受控清单,不只是一个名称和数量列表。
游乐设备首年备件买多少合适?
没有通用比例。数量应根据失效后果、预计消耗、供应周期、可替代性、储存条件和项目可接受的停用时间确定,并在运营后用记录修正。
供应商赠送的备件包可以直接接收吗?
可以作为合同交付的一部分,但仍要核对适用设备和版本、名称编码、规格数量、包装状态、储存要求、安装说明及更换权限,避免收到无法识别或无法使用的部件。
易损件更换后可以立即恢复开放吗?
不一定。应按产品文件和适用要求完成安装、检查、必要的复验和记录更新;涉及结构、防护、安全功能或变更的部件,需要有权限的技术人员确认。
