游乐设备在深化、供货或安装阶段需要换型号、改材料、调尺寸,并不罕见。风险出在变化脱离原合同和原设计,最后只剩微信群消息、口头确认或一张没有版本号的新图。稳妥的做法是:每项变更都回到原基线,说明原因,提交可比的技术证据,复核全部接口,取得有权限人员的书面批准,再同步合同、图纸、清单和竣工档案。
这套方法适用于设备供应、工程施工和两者混合的无动力游乐项目,但法律程序并不完全相同。政府采购项目、建设工程合同和一般商业采购各有边界。项目团队应先识别合同性质,再由采购、法务、设计、监理或项目管理人员确认具体程序。
为什么“性能不低于原产品”还不够
供应商提出替代时,常见理由包括原型号停产、交期变化、现场尺寸偏差、材料供应变化、结构优化或业主需求调整。问题在于,“不低于原产品”通常只是结论,不是证据。
游乐设施并非一件脱离场地的标准家电。一个部件变化,可能同时影响:
- 使用人群与玩法:适用年龄、进出路线、挑战难度和看护方式是否变化;
- 结构与连接:荷载路径、支承方式、锚固、连接件和基础条件是否变化;
- 安全空间:跌落空间、运动空间、挤夹缠绕风险和邻近设备净距是否变化;
- 场地工程:地坪范围、排水、标高、检修通道、吊装和运输路线是否变化;
- 后期运营:检查点、易损件、备件编码、拆装方法和停用条件是否变化。
因此,替代比较不能停在品牌、外形或单项参数。对具体产品还要核对材料、图纸、计算、试验或检测、说明书和适用标准的覆盖范围。GB 34272-2025 是否适用,也要根据产品类别、使用场景和具体配置判断,不能看到“无动力游乐”几个字就自动套用。
先冻结原基线,避免每个人比较不同版本
变更评审先确认“原来批准的是什么”,再看新方案。建议把以下资料组成原基线包:
- 合同、采购文件和中标/响应文件中的型号、数量、性能和服务范围;
- 已批准的方案图、深化图、结构资料、基础条件和材料报审;
- 已确认的设备清单、报价清单、样品或封样记录;
- 设计交底、图纸会审、技术澄清和书面批准记录;
- 适用标准、检验验收要求和运维交付要求。
没有冻结的基线,所谓“等效比较”很容易变成新方案与某个旧截图比较。后续验收时,采购文件、合同、图纸和现场设备会出现四套答案。

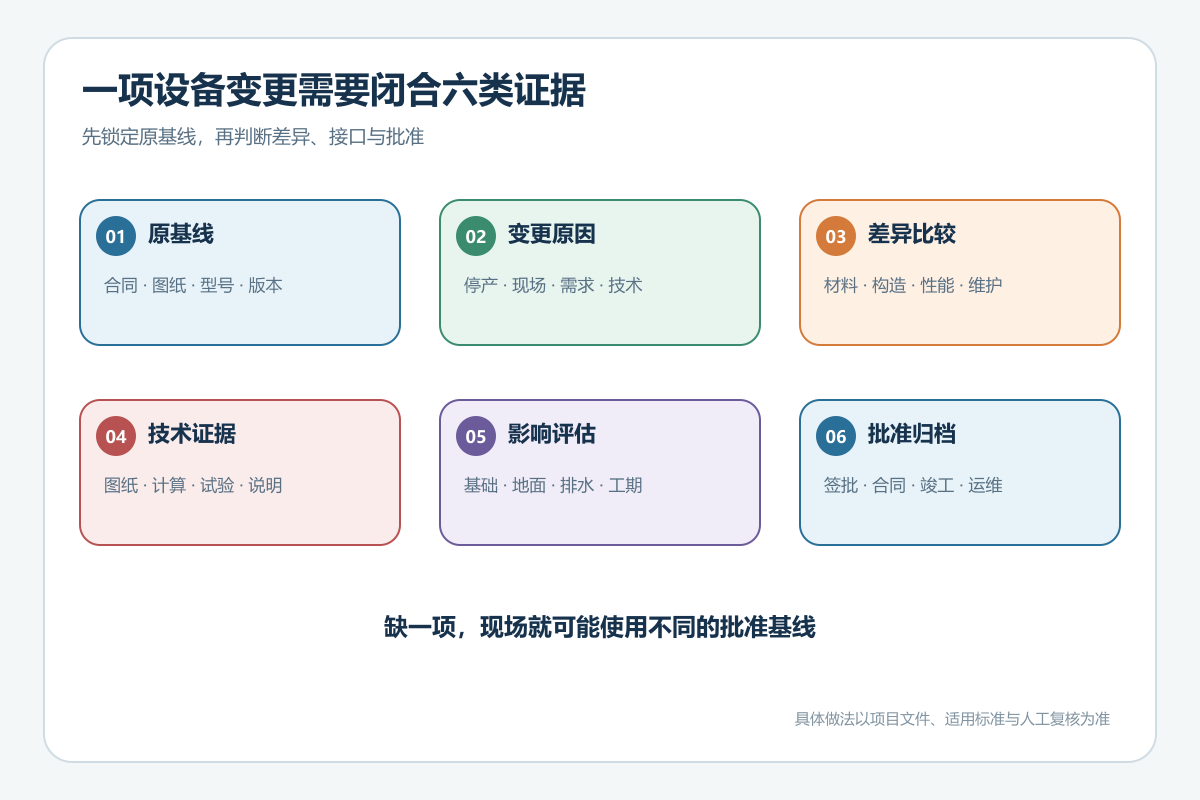

一张变更申请至少回答六个问题

| 控制项 | 变更申请要写清什么 | 不能接受的替代物 |
|---|---|---|
| 原基线 | 原型号、图号、版本、合同条款和批准日期 | “按原方案” |
| 变更原因 | 停产、现场条件、需求调整或技术原因及其证据 | “厂家建议优化” |
| 差异比较 | 尺寸、材料、构造、性能、接口、维护和价格差异 | 只写“同档次” |
| 技术证据 | 新产品图纸、材料证明、计算/试验、说明书和标准范围 | 目录页或宣传册 |
| 影响评估 | 对基础、地面、排水、动线、安全空间、工期和运维的影响 | “不影响使用” |
| 批准归档 | 谁审、谁批、何时生效,以及哪些文件需同步 | 群聊表情或口头同意 |
这六项让不同专业在同一版本上做判断。设计人员审接口,采购人员审合同,监理或项目管理审程序,运营人员审维护,最终批准人承担授权责任。
四类变化不能只由供应商自行判断
改了受力体系或连接方式
平台、立柱、绳网节点、滑梯支承、锚固或基础条件变化时,原结构资料未必继续适用。需要由相应专业人员确认是否重新计算、校核或试验。供应商的“经验上没问题”不能替代项目要求的技术文件。
改了儿童能够接触的材料或表面
材料名称相同,不代表牌号、厚度、表面处理、柔性部件或有害物质证据相同。替代材料应绑定到拟供产品和批次,并说明检测或声明覆盖范围。实验室数据也不能被改写成无条件的寿命承诺。
改了场地接口
设备外形只变化几十厘米,也可能碰到安全地面边界、排水沟、园路、树池、照明、监控视线或地下管线。接口复核应落到带坐标、标高和版本号的图纸上,而不是在现场“挪一点”。
改了运维方式
新部件若需要不同的日检点、专用工具、备件或拆装空间,应同步修改维护说明、备件表、培训内容和资产编码。否则项目能验收,运营团队却接不住。
政府采购和建设工程都不支持随意变更
财政部办公厅关于提高政府采购透明度的通知明确,政府采购合同双方不得擅自变更;依法确需变更的,还涉及合同变更信息公开。政府采购法也规定了履约验收、合同追加和不得擅自变更等边界。具体项目如何处理,要回到采购文件、合同和当地财政管理要求。
建设工程场景则通常还要处理设计人、发包人、承包人、监理人的职责。市场监管总局合同示范文本中的材料设备替代条款,要求替代前书面通知并提供拟替代材料设备的技术文件;涉及设计变更的,还需要相应图纸和说明。示范文本不是强制模板,项目仍应以已签合同为准。
公共规则给出的共同信号很清楚:供应商换一个产品,会同时改变项目的合同、设计和验收基线。

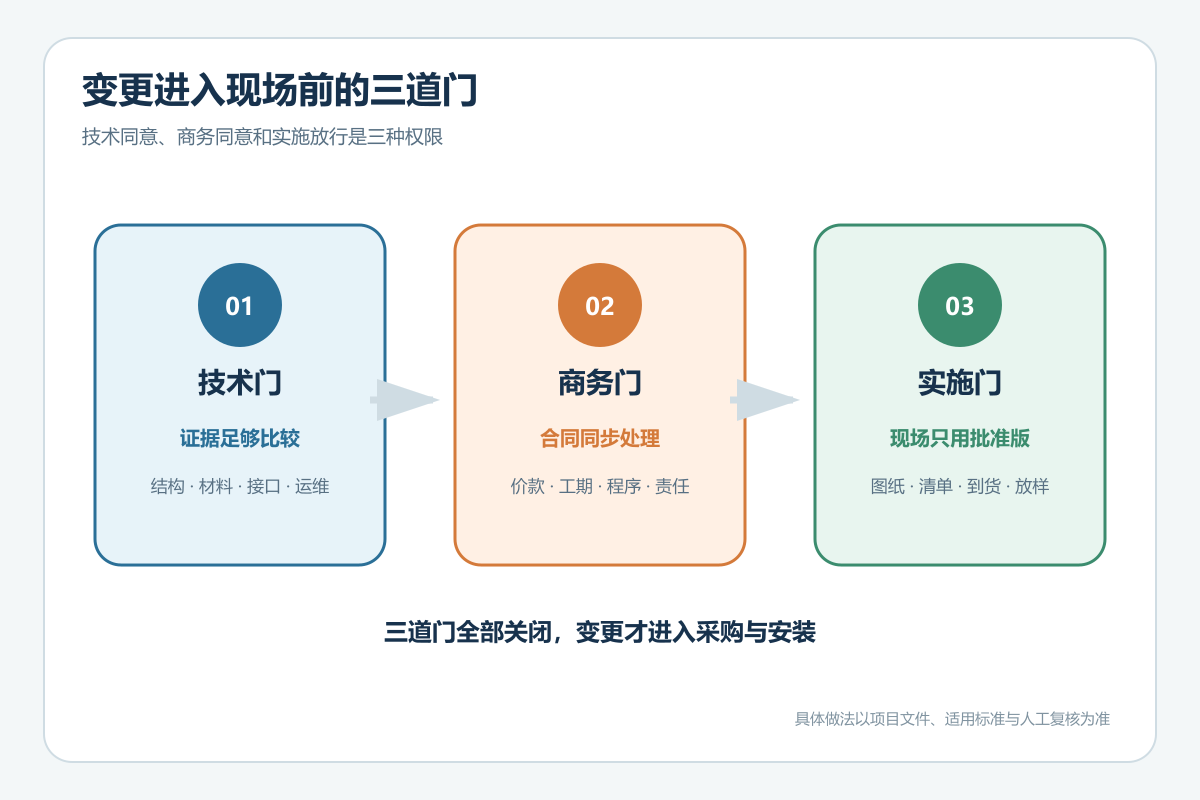

把批准动作设置成三个门

技术门:证据是否足够比较
先判断资料能否证明新旧差异。如果图纸、材料、产品版本或测试范围不清,评审结论应是“补资料”,而不是“原则同意”。对结构、安全和标准适用性有影响的变化,必须由相应专业人员复核。
商务门:合同与价款是否同步
变更可能影响数量、单价、总价、工期、付款节点、保修或责任边界。技术同意不自动等于商务同意。项目应明确是否需要补充协议、变更公告、签证或重新采购,避免在结算阶段才处理。
实施门:现场拿到的是不是批准版本
只有当批准编号、最新图纸、设备清单和现场放样一致时,变更才进入采购和安装。旧图纸应明确作废,现场人员应能快速识别当前版本。必要时设置到货、基础复核和隐蔽工程停检点。
竣工验收看的是最终基线
很多项目把变更单签完就结束了。实际上,变更直到以下资料同步后才闭合:
- 最终设备清单、型号和资产编码;
- 竣工图、基础图、材料表和接口图;
- 与最终产品对应的合格证明、检测/试验资料和说明书;
- 检查维护点、易损件和备件清单;
- 培训、调试、安装检查、问题整改和验收记录;
- 合同补充文件、价款工期调整和批准链。
验收人员应以这套最终基线核对现场,而不是分别翻找投标文件、旧版深化图和聊天记录。运营团队接收的也必须是同一版本,否则后续维护会重新制造一次信息断层。
项目会议可以直接使用的七步流程
- 登记变更并锁定原基线,不允许新方案先行施工。
- 说明原因,确认这是供应问题、现场问题、设计问题还是业主需求变化。
- 做新旧差异表,连同图纸、材料、结构、试验和运维证据提交。
- 由设计、采购、施工、运营和必要的专业人员分别评估影响。
- 按合同性质完成书面批准、补充协议或其他法定/约定程序。
- 更新图纸、清单、进度、成本、到货验收和现场指令。
- 把最终版本写入竣工和运维档案,再进入验收。
流程的重点不在“七步”,而在每一步都有输入、责任人、结论和版本。任何一步只有口头结论,后面都会回到同一个争议:现场这套设备到底是谁批准的。
参考来源与适用边界
- 财政部办公厅关于进一步提高政府采购透明度和采购效率相关事项的通知:适用于政府采购合同变更信息公开等事项。
- 中华人民共和国政府采购法:政府采购项目的履约与合同边界。
- 建设工程施工合同示范文本:非强制性示范文本,需结合已签合同使用。
- GB 34272-2025 标准解读:用于理解小型游乐设施材料、结构、应急和维护证据的重要性,不代替标准全文或产品适用性判断。
常见问题
1. 游乐设备换成“同等档次”产品,可以直接安装吗?
不可以只凭“同等档次”直接安装。项目应先确认合同允许的程序,并比较产品版本、材料、构造、性能、场地接口、维护和验收证据,取得有权限人员的书面批准。
2. 供应商承诺参数不低于原型号,是否就算等效?
不算。参数不低只是一个维度,替代还可能改变结构、连接、安全空间、基础、地面、维护和备件。等效结论必须绑定具体产品和可核验资料。
3. 设计单位同意后,还需要采购或业主批准吗?
通常仍要按合同和项目治理规则处理。技术同意、合同变更、价款工期调整和现场实施是不同权限,具体签批人应在项目制度或合同中明确。
4. 变更完成后,哪些文件必须更新?
至少更新最终设备清单、竣工图、材料与技术资料、检验验收依据、维护说明、备件表、资产编码和批准文件。缺少其中任何一项,都可能让验收或运维继续使用旧版本。
