设备进场前,项目方至少要书面确认测量基准、基础与预埋、排水、运输吊装、临水临电、施工边界和成品保护。只发一张总平面图或一句“现场已具备安装条件”,不算完成交接。等设备到场后再核对标高、基础位置和运输通道,现场等待、二次搬运和返工就很难分清责任。

公开采购也能看到这条交付链。江永县教育局 2026 年的幼儿园户外玩具项目,把采购、运输、安装调试和售后质保放在同一项目内容中。它不是公司案例,却说明买家采购的并非只有设备本体,设备怎样到场、怎样安装、怎样交接,都是采购结果的一部分。

先判断:这次要交的是设备,还是可安装的场地

项目里最常见的误会,是各方都认为“场地有人负责”,却没有人对最终可安装状态负责。

设计单位可能完成了景观总图,但未冻结设备基础条件;土建单位完成了地面和排水,却不知道设备锚固点的允许偏差;设备方拿到效果图,却没有测量成果、地下管线或施工通道信息。每一方都做了自己的工作,设备进场时仍可能没有一个可用的安装面。

所以,交接前先把对象说清楚:

交接对象 应回答的问题 不能用什么替代
场地几何条件 坐标、标高、坡向和边界是否已复测 效果图、截图或口头定位
基础与预埋 谁出图、谁施工、谁复核、记录在哪里 “按厂家要求做”
运输与吊装 车辆能否到达,转弯、承载、临时堆放是否可行 只看园区大门宽度
水电与施工条件 临电、照明、排水、封场和作业时间由谁提供 “现场可以协调”
完成面与保护 哪些区域已完成,谁负责保护和修复 完工后再讨论损坏责任

这张表解决的是项目管理问题,不是结构设计。基础尺寸、锚固方式、材料、安装方法和安全要求,必须回到对应设备版本、受控图纸、安装说明和适用标准,由有职责的专业人员确认。

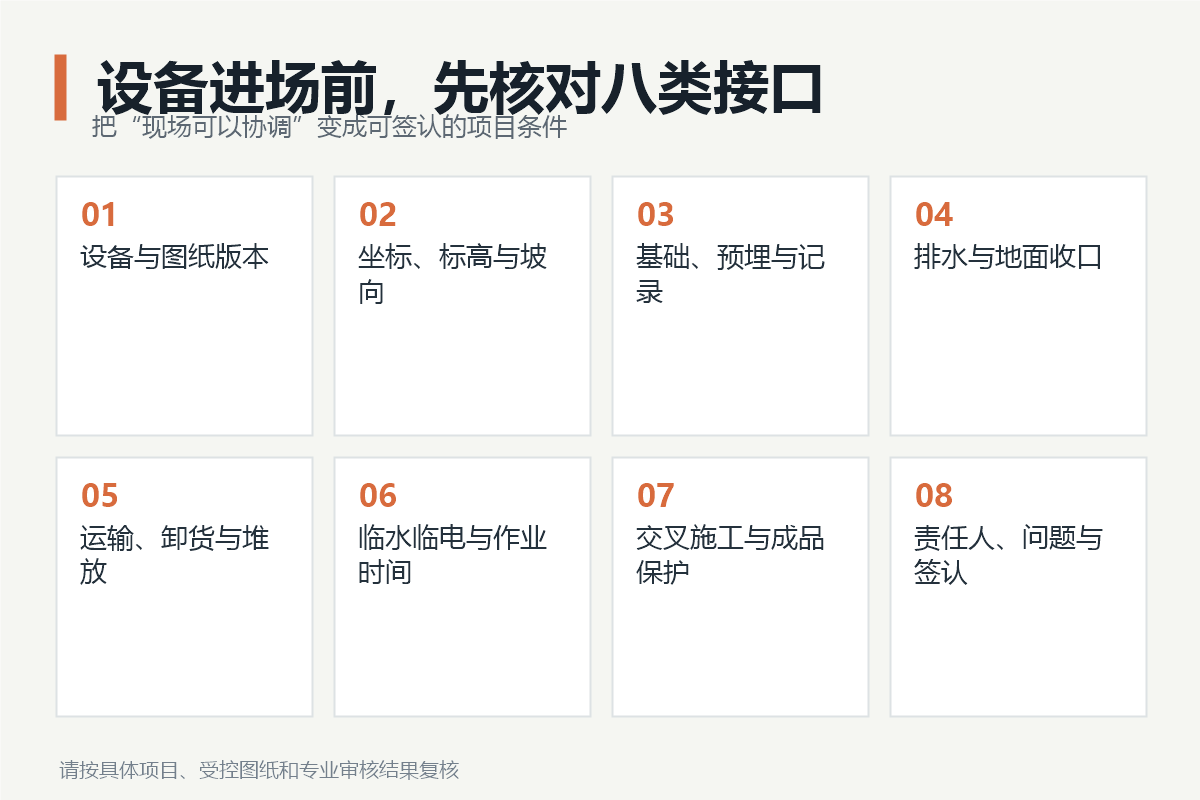

游乐设备进场前八类场地接口核对图

设备进场前要核对的八类条件

1. 版本:安装的是哪一版设备和图纸

非标设备在深化期间可能改造型、平台高度、立柱位置、连接方式或基础条件。进场前要冻结设备清单、图纸编号和修订日期,并确认现场使用的基础图、预埋图和安装图来自同一版本。

不要用微信群里最后一张图片作为版本依据。最少要有一份受控文件清单,写明文件名称、编号、版本、发出方、接收方和日期。只要设备或场地有变更,就要明确哪些图纸作废。

2. 测量:坐标、标高和坡向是否有现场记录

总图上的定位只有在现场基准清楚时才可执行。项目方应提供或共同确认测量基准点、设备控制线、完成面标高、主要坡向和边界尺寸。已有铺装、台阶、挡墙、树池、廊架或管井,也要反映在复测记录中。

这里最容易出现两类偏差:一类是图纸标高与现场完成面不一致;另一类是景观边界调整后,设备安全空间、看护通道或维修通道被挤压。设备方不能仅凭“差不多在这个位置”开始安装。

3. 基础与预埋:责任不能只写“厂家配合”

基础和预埋至少要明确四件事:谁提供条件图,谁完成施工,谁做隐蔽记录,谁在设备进场前复核。若由土建单位施工,设备方需要在施工前完成图纸交底,并在关键节点核对位置、标高和构造状态;若由设备方施工,也要明确开挖、弃土、回填、养护和成品修复边界。

混凝土强度、钢筋、锚固、预埋件、地脚螺栓等属于具体工程条件,不能从网络文章直接套用。不同设备、结构和场地的要求可能不同,必须由项目受控文件确定。

4. 排水与地面:不要让设备基础变成积水点

儿童活动场地的排水不是面层施工完成后才考虑的装饰问题。设备基础、地面坡向、排水口、收边和铺装接口会互相影响。进场前要确认雨水走向、可能积水的位置、基础周边如何收口,以及后续地面系统由谁完成。

如果现场已经铺完面层,却仍要开挖基础,项目方还要决定拆除范围、恢复做法和颜色批次差异怎么处理。相反,如果先装设备再做地面,则要确认立柱、节点和设备底部如何保护,避免后续施工污染或损伤。

5. 运输、卸货和临时堆放:路线要走一遍

“车辆能进园”不等于设备能到安装点。长构件、异形构件或成套包装可能受转弯半径、门洞、坡道、树木、地下构筑物、铺装承载和开放区域人流限制。

进场前最好按真实车辆和构件条件走查:从入口到卸货点,再到安装点;确认卸货设备、临时堆放、雨天覆盖、夜间保管和二次搬运安排。若需要吊装,还要由项目相关专业人员确认吊装位置、作业半径、地面条件和现场管控,不能靠文章给出通用方案。

6. 临水、临电、照明和作业时间:把“现场协调”变成明确条件

校园、公园和景区常常需要边运营边施工。苏州工业园区公开的幼儿园安全提升采购文本,把正常教学秩序、既有设施保护、施工安全、清洁和成品保护写进了履约要求。不同项目条款不宜直接照搬,但这个做法提示项目方:进场条件也包括组织条件。

要提前确认作业时间、围挡和封场范围、临电接入、夜间照明、材料保管、垃圾清运、噪声粉尘控制,以及儿童或游客是否会接近施工区域。凡是需要现场提供的条件,都要写进交接记录。

7. 交叉施工:谁先做、谁保护、谁恢复

游乐设备安装很少独立发生。景观、绿化、照明、监控、给排水、标识、铺装和安全地面可能同时作业。工序不清时,最常见的结果是刚完成的地面被车辆压坏,设备安装后又被其他单位拆改,或成品保护一直无人接手。

项目协调表应列出相邻专业、工作面移交时间、禁止占用区域、保护责任和修复责任。它不需要做得复杂,但要让现场管理人员能据此安排顺序。

8. 文件与人员:谁有权确认“可以进场”

进场确认不能只靠销售、司机或现场临时联系人。项目方应指定有权确认场地、图纸、施工条件和变更的人员;设备方也应指定项目和技术接口人。对于涉及结构、安全、标准和施工质量的事项,应由具备相应职责和能力的专业人员审核。

建议把以下资料放进进场包:

  • 冻结版设备清单与图纸目录;
  • 场地复测记录、现场照片和问题清单;
  • 基础/预埋完成与隐蔽记录;
  • 运输卸货路线及临时堆放安排;
  • 临水临电、围挡、作业时间和安全管理要求;
  • 交叉施工与成品保护责任表;
  • 未关闭问题、责任人和计划完成时间。

材料、耐候性与维护条件为什么也要在进场前确认

安装不是项目终点。设备安装位置会影响后续检查、紧固、清洁、排水、表面维护和部件更换。如果立柱、连接点或易损件被景观构造遮挡,维护人员以后可能无法正常接近;如果不同材料的收边和排水处理不清楚,局部长期潮湿会增加维护压力。

材料名称本身不能替代证据。“不锈钢”“镀锌钢”“防腐木”“抗紫外塑料”都需要落到具体产品版本、材料牌号或等级、工艺、连接细节、使用环境、检验资料和维护要求。文章不提供通用寿命或耐候年限,也不能把实验室数据换算成现场使用承诺。

对买家更有用的做法,是要求供应方说明:哪些部位需要定期接近,哪些零件可能更换,清洁和排水有什么条件,维修时是否要拆除周边地面,备件与文件如何识别。这样,场地施工才不会把未来维护空间封死。

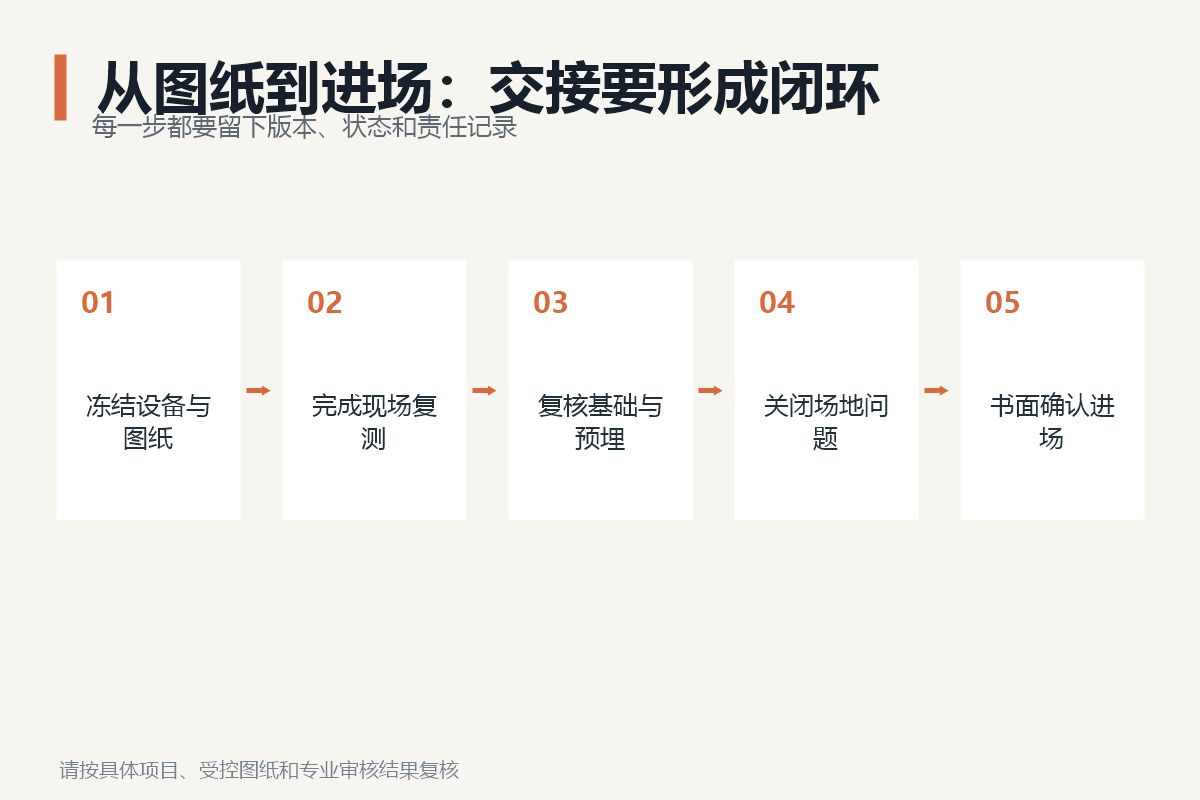

从图纸冻结到进场确认的游乐设备安装交接流程

进场交接完成后,还要保留什么证据

一份有效交接记录至少应包括日期、地点、参与方、图纸版本、现场状态、已关闭问题、遗留问题、照片编号和签认人。它的作用不是把责任全部推给某一方,而是让后续变更有起点可查。

设备安装完成后,还要把施工记录、检查记录、变更记录、竣工图、产品资料、维护要求和操作交底接回项目资料链。适用标准要根据产品类别、年龄、场景和合同边界判断。全国标准信息公共服务平台显示 GB 34272-2025 已于 2026-05-01 实施,但是否适用于具体产品、如何落实到设计和验收,仍需正式文本与专业复核。

从成本看,场地交接的价值也不在于“省一张表”。它帮助项目把二次测量、等待、重复运输、拆改、恢复和停工等潜在损失前置识别。文章不提供节省比例,因为不同场地、合同和设备差异很大。

常见问题

什么时间做游乐设备安装场地交接最合适?

应在设备发运和现场安装排期最终确认之前完成。若基础、地面或相邻专业仍在施工,可以分阶段交接,但每次都要明确已完成范围、遗留问题和不得进入的区域。

如何判断场地已经具备设备进场条件?

以受控图纸、现场复测、基础/预埋记录、运输路线、施工条件和责任签认为依据。不能只凭现场看起来平整,或某一方口头表示“可以安装”。

游乐设备基础应该由谁施工?

没有统一答案,应由合同和项目责任界面确定。无论由土建单位还是设备单位实施,都要明确条件图、施工、隐蔽记录、复核、回填和成品恢复分别由谁负责。

设备进场后发现标高或预埋不符怎么办?

先停止受影响工序,记录现状并由有职责的设计、项目和技术人员确认处理方案。不要在没有书面变更和专业审核时现场随意切改、加垫或改变锚固做法。
