公园运营项目里最容易留下空白的,常常不是收益分成,而是儿童游乐设施。合同写“运营方负责统一运营管理”,仍然没有回答:存量设备按什么状态交接,新建设备谁审图,采购与安装谁组织,开放条件谁确认,故障谁有权停用,重大维修和更新谁出钱,期满又按什么状态移交。

正确顺序是先确认合作模式的法律性质和适用程序,再围绕资产基线、公共服务目标和设备全生命周期建立责任矩阵。运营权委托、基础设施和公用事业特许经营、公建民营、配套服务经营等概念不能互相替换。本文只梳理儿童游乐设施的项目接口,不是法律意见或合同范本。

先确认项目模式,再谈设备由谁负责

国家发展改革委等六部门发布的 2024 年第 17 号令,对基础设施和公用事业特许经营作了明确界定:政府通过公开竞争选择特许经营者,以协议明确权利义务和风险分担,由其在约定期限和范围内投资建设运营并获得收益、提供公共产品或服务。该办法也明确,不涉及产权移交的公建民营、公办民营等,不属于其中所称的特许经营。

这意味着项目名称里出现“运营权”“社会资本”或“收益分成”,不能自动得出它就是特许经营。项目实施机构应结合资产权属、投资责任、收费机制、产权移交、财政国资安排和批准程序,由法务及主管部门确认模式。模式判断错了,后续设备投资、折旧、更新和移交都可能缺少依据。

2026 年 6 月公开的深圳中心公园运营权委托项目招标公告,是“公园+”社会运营的一项公共信号。公告说明项目通过公开招标选择运营单位、运营期限为五年,并按累计净利润收益分成比例报价。公开页面没有给出儿童游乐设施的具体责任,因此不能把它当成条款范本或项目结论。

第一次进场前先冻结资产基线

如果运营方接手的是既有公园,第一项工作应是共同盘点,而不是立刻开业。资产基线至少要说明每项儿童游乐设施的身份、权属、所在位置、当前状态、适用人群、图纸和资料、既往维修、缺陷、备件以及是否允许继续开放。

“现场有一套组合滑梯”远远不够。资产清单要能定位到具体设备和部件。建议给每项设施建立唯一编号,并与照片、总平面位置、设备铭牌、受控图纸、材料和检测资料、维护说明书、缺陷清单相互对应。双方对状态有争议时,应记录争议和临时处置,不要在移交表上统一写“完好”。

对缺少图纸、说明书或历史维护记录的设备,不能凭外观直接确认安全或剩余寿命。可先停用或限制使用,再由具备相应能力的专业人员检查。资产基线应同时写明:哪些缺陷由原管理方整改,哪些由新运营方纳入首期维修,费用如何确认,整改完成前由谁负责隔离。

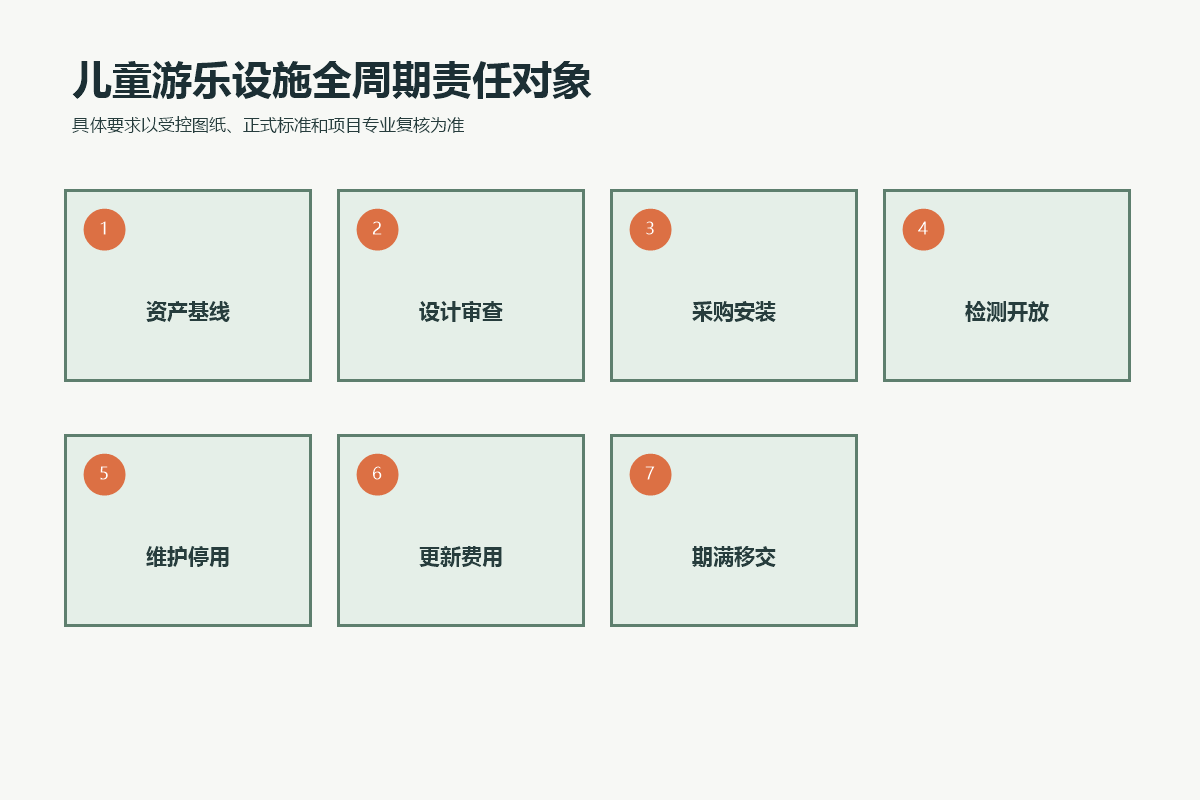

公园儿童游乐设施从资产基线、设计采购、检测开放到维护更新和期满移交的责任对象

把“统一运营”拆成十个可验收动作

儿童游乐设施责任至少要沿十个动作分配:需求与服务目标、勘察和现状评估、设计与审查、采购、场地工程、安装、检测验收、开放管理、维护更新、期满移交。每个动作都要有责任主体、配合方、批准方、费用来源和交付物。

动作 必须写清的责任 可验收的交付物
需求与设计 谁定义年龄、容量、活动和无障碍需求,谁确认方案 需求书、批准图纸、评审记录
采购与制造 谁采购,技术参数由谁审,变更由谁批准 合同、BOM/材料证据、变更单
场地与安装 基础、排水、地面、管线、吊装和恢复谁负责 施工、隐蔽、安装与复测记录
检测与开放 谁组织验收,谁确认开放,谁能停用 验收报告、开场检查、停用记录
维护与更新 日检、专业维修、重大更新和备件费用怎么分 维护台账、工单、复开批准
期满移交 按什么状态、资料和备件数量移交 状态评估、资产清册、缺陷关闭

同一个组织可以承担多个动作,但不能因为“都由运营方负责”就省略交付物。没有交付物,管理方难以判断责任是否履行;运营方也无法证明自己完成了约定义务。

新建设备的设计和采购不能只看运营方愿不愿投

运营方可能更重视活动吸引力、营业收入和快速上线,公园管理方则要守住公共服务、规划、环境和资产长期状态。两者目标并非天然冲突,但必须通过批准流程协调。

新建设备前,应先明确使用人群、公益开放时段、收费边界、场地容量、活动模式、维护资源和未来退出方式。设备清单应在批准的总图、专业设计和运营方案基础上冻结。涉及非标定制时,还要确定结构、基础、材料、表面处理、安装、检测、知识产权和源文件交付边界。

任何品牌、造型或参数变更都应进入变更程序。运营方自行替换设备,可能影响基础、地面、使用空间、排水、无障碍通路、照护视线和场地景观;管理方口头要求追加设备,也可能增加投资和维护负担。合同要规定变更发起、技术复核、费用确认、批准权限和资料更新。

运营期责任要覆盖停用和复开

日常开放不是“设备不坏就继续用”。GB 34272-2025 的官方解读显示,现行小型游乐设施安全规范强化了材料、结构完整性、挤夹、跌落、应急和维护管理要求。具体项目仍应按产品类别、年龄、场景和正式标准确定适用范围。

合同应给一线运营人员清晰的停用权限。发现松动、破损、积水、地面异常、使用区被占、标识缺失或其他异常时,先隔离比等待层层审批更重要。但停用之后,谁判断原因、谁维修、谁复核、谁批准复开,也要写清。超出运营人员能力的结构、基础、材料或保护系统问题,应交给相应专业人员。

服务绩效不要只用“设施完好率”。应区分计划停用、故障停用、天气停用、维修等待、专业复核等待和更新施工。记录可开放时段、缺陷响应、重复故障、维护工单关闭和复开依据,更能反映真实服务水平。

重大维修和更新费用要有触发机制

儿童游乐设施会发生易损件更换、局部维修、结构性修复、系统更新和整体退场。若合同只写日常维护费由运营方承担,双方很快会争论“什么算日常、什么算重大”。

可以按原因和决策权拆分:正常使用造成的计划维护,原有隐蔽缺陷,运营不当造成的损伤,政策或标准变化触发的改造,管理方新增服务目标引起的更新,以及自然灾害或第三方损害。每类都要写明证据、评估、批准、费用和工期处理方式。

采购时还要考虑备件和替换可获得性。运营期限只有数年,设备的维护周期可能跨越整个委托期。合同可要求运营方在选型时提交备件清单、供应周期和替换方案,但不能凭空约定统一寿命。任何寿命、质保或性能承诺都要绑定具体产品和受控文件。

收益分成要和公共服务目标分开核算

儿童游乐设施可能免费开放、部分收费,也可能作为公园整体服务的一部分。无论采用哪种方式,公益服务水平、收费边界、开放时段、弱势群体安排和维护标准都要单独写,不能只靠利润分成比例推导。

投资回报分析应使用完整成本口径:前期评估、设计、设备、运输、场地工程、安全地面、安装、检测验收、人员、日常维护、备件、停用损失、更新和期满移交。没有客流、收费、季节和维护数据时,不应承诺回本周期或收益率。

管理方也要避免把所有商业风险推给运营方后又随意改变收费、空间和活动条件。第 17 号令强调权利义务、风险分担和协议履行。具体项目应由法务、财政、国资和行业主管部门复核,不能只从设备采购角度设计合作结构。

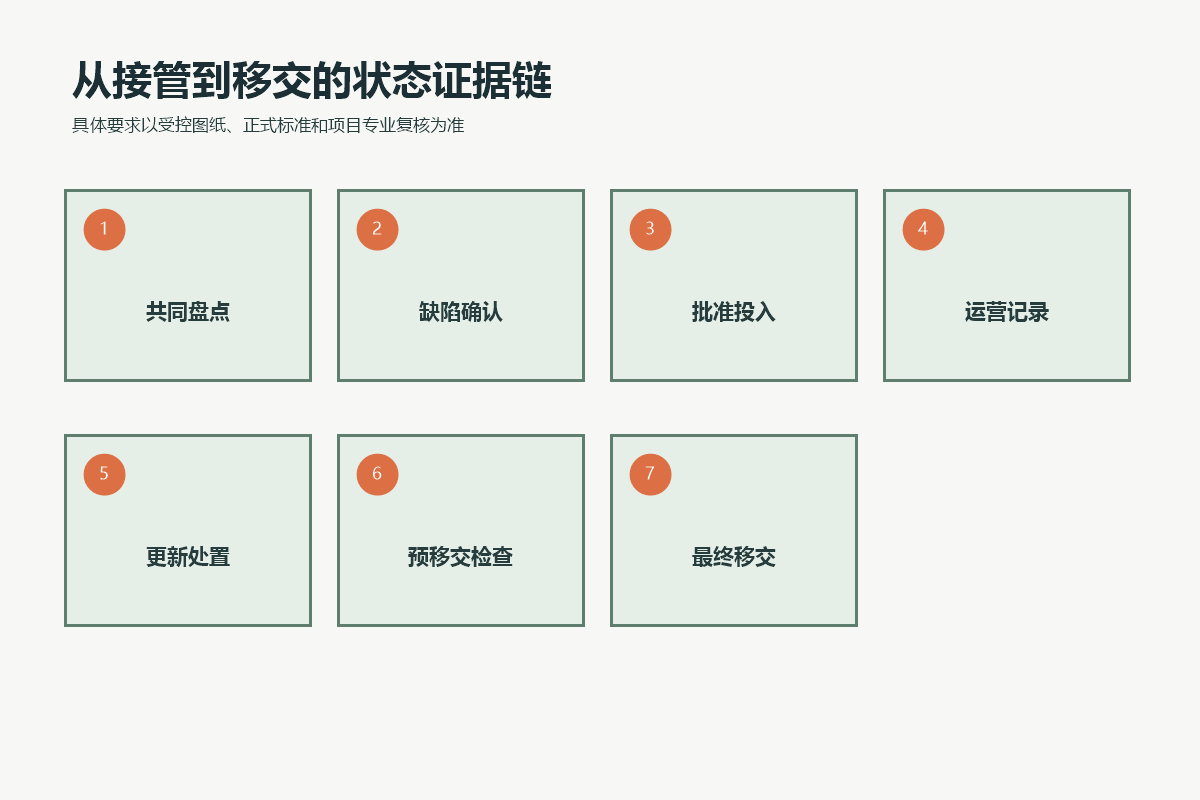

公园儿童游乐设施从共同盘点、缺陷确认、运营记录、更新处置到最终移交的状态链

期满移交要在第一天就写好

运营期最后一年才讨论移交,往往已经来不及补齐资料和状态。协议签订时就应定义移交对象、状态标准、检查时间、缺陷处理、剩余备件、软件或数字台账、图纸说明书、维修记录、未完成工单和质保权利如何交接。

对运营方新购但安装在公园内的设备,要明确权属形成时间、是否允许拆走、拆除后的场地恢复以及未折旧投资怎么处理。对存量设备,则要区分接管时缺陷、运营期新增缺陷和正常损耗。移交评估最好设置提前盘点、整改期和最终复核,而不是在合同最后一天一次验收。

常见问题

什么是公园运营委托中的儿童游乐设施责任?

它是从资产接管、设计采购、安装验收到开放维护、更新停用和期满移交的一组可执行义务。具体责任取决于项目模式、资产权属、合同、适用标准和主管部门要求。

如何区分运营权委托和特许经营?

不能仅凭项目名称判断,应结合投资建设、使用者付费、产权移交、收益机制和批准程序,由法务及相关主管部门确认。2024 年第 17 号令也明确部分公建民营、公办民营不属于其定义的特许经营。

儿童游乐设施维护费应该由谁承担?

没有统一答案,应把日常计划维护、原有缺陷、运营损伤、重大维修、标准变化改造和管理方新增需求分别约定。每类费用都要对应原因认定、批准程序和交付记录。

运营期满时游乐设备如何移交?

应按约定的资产清单、状态标准、图纸说明书、维护记录、缺陷关闭、备件和权属文件移交。最好在接管时建立基线,并在到期前安排预检查和整改期。

准备公园社会运营项目时,可先建立一张“资产—动作—责任—费用—证据—移交状态”接口表,再交法务、财政国资、规划建设、安全运营和设备专业共同审查。需要进一步讨论时,可提供合作模式、资产权属、运营期限、收费安排、存量设备清单和拟新增设施范围。
