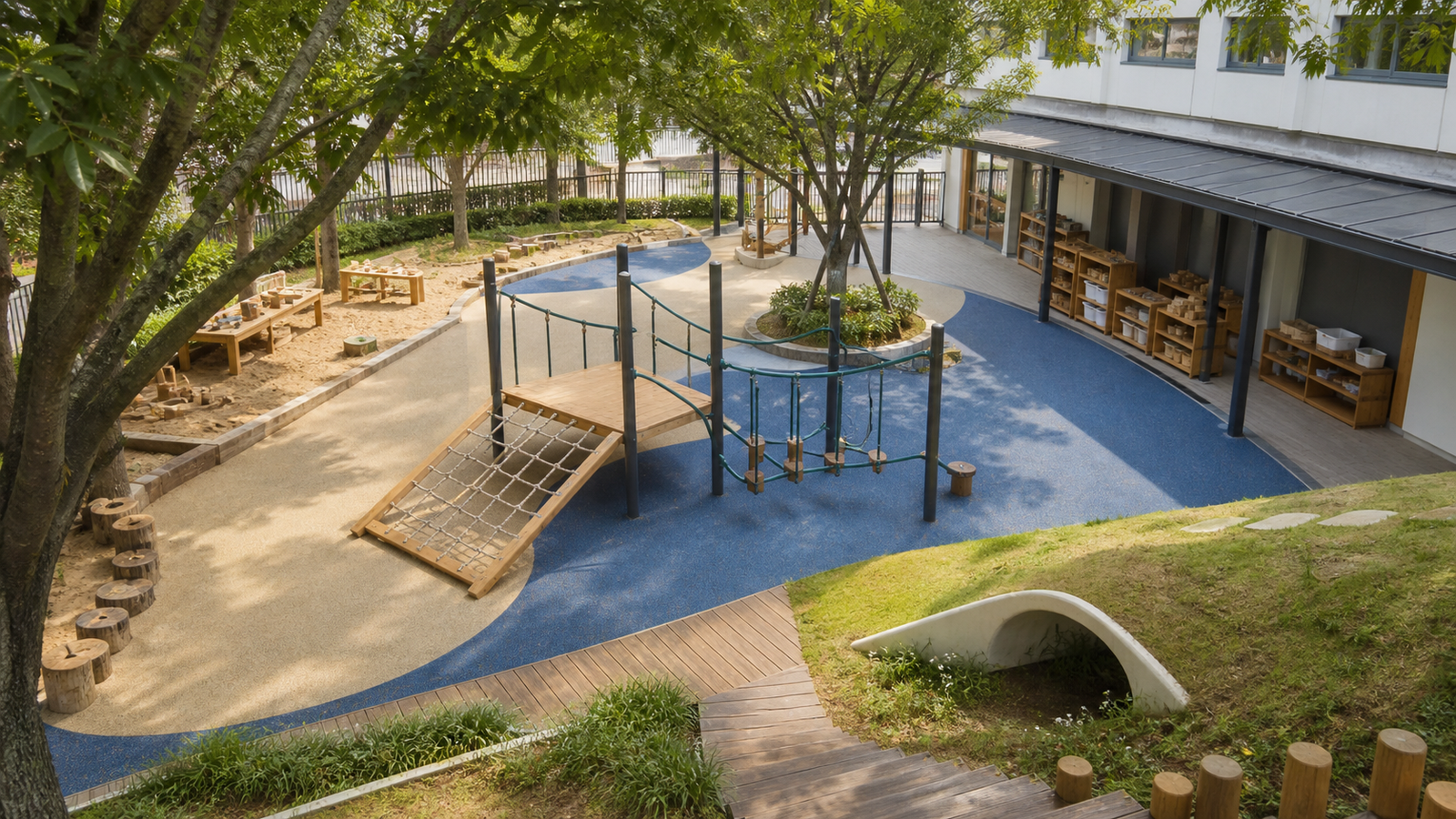

幼儿园户外自主游戏区改造,第一步不是挑滑梯、攀爬架和玩具,而是把儿童会做什么、材料怎样变化、教师如何观察、不同班级怎样轮换写清楚。活动任务没有冻结,设备清单越详细,后期返工往往越多。

教育部《幼儿园工作规程》要求幼儿园因地制宜创设游戏条件,合理利用室内外环境,提供开放、多样的区域活动空间和适宜材料。这个要求给采购人的直接启示是:空间和材料要服务儿童自主选择与实际操作,不能只服务一次验收或一张效果图。

先做现状诊断:哪些问题真的是“缺设备”

改造前至少观察一周,覆盖不同班级、时段和天气。记录儿童从教室到户外的路径、材料领取、游戏展开、教师观察、冲突发生、收拾归位和清洁维护。很多现场问题并非设备数量不足,而是入口拥堵、材料取放太远、场地只能单向使用,或固定设施占满了可变化空间。

现状图应同时标出边界、标高、排水、地下管线、乔木、遮阳、照明、监控、消防通道、建筑出入口和室内外高差。只在平面图上圈几个“游戏区”,无法判断雨后积水、看护遮挡、材料搬运和施工通道。

建议把问题分为四类:活动受限、空间冲突、设施状态和运营负担。活动受限要回到课程和儿童行为;空间冲突要看总图与时间表;设施状态要有检查记录;运营负担要问教师、保洁和维修人员。四类问题不要用同一种采购动作解决。

用游戏任务定义区域,而不是用产品名称命名

“滑梯区、秋千区、沙池区”是产品分类,不一定是儿童的活动逻辑。需求阶段更适合写“攀爬与跨越、搬运与建构、沙水探索、角色扮演、骑行与追逐、安静观察”等任务,再说明目标年龄、同时使用方式、材料变化和教师介入边界。

同一块场地可以在上午是建构区,下午变成体能路线。要实现这种变化,固定设施的占地不能挤掉材料展开、绕行和收纳空间。低结构材料也不是越多越好。尺寸、重量、边缘、连接、清洁、储存和损坏退出条件都要有人负责。

儿童自主选择并不等于放任。设计要让教师看得见主要活动、能快速接近风险点,同时不过度切断儿童之间的协作。观察点、材料点和休息点的位置,常常比增加一件大型设备更影响日常使用。

小黑把儿童游戏动作整理成活动需求

五张清单把改造需求拆清楚

第一张:活动与使用清单

列出年龄段、班级规模、活动目标、典型动作、材料类型、使用时段、混龄方式和教师观察方式。不要直接填写通用“容纳人数”,而应结合园所排班、具体设施和场地条件确定。

第二张:场地工程清单

包括竖向与排水、基础、铺装或安全地面、遮阳、围护、照明、给排水、电气、绿化保护、无障碍通行和施工恢复。每一项写清设计人、施工人、验收依据和完成时间。

第三张:固定设施清单

对攀爬、滑行、平衡、摆动或沙水设施,记录产品身份、预期用途、适用年龄、主要材料、连接方式、安装条件、检查维护、适用标准与报告覆盖。具体设备是否适用 GB 34272—2025 等要求,要以正式标准文本、产品分类和项目条件判断。

第四张:可移动材料与收纳清单

把材料本体、数量逻辑、取放高度、搬运路径、归位方式、干湿分区、清洁晾晒、损坏退出和补充机制放在一张表里。收纳不是项目末尾找一个柜子,而是活动流程的一部分。

第五张:运营与交付清单

明确开放前检查、教师培训、日常巡查、清洁、异常停用、维修、家长沟通和复开记录。交付资料要能对应现场编号,不能只收到一套与实际产品关系不清的通用说明书。

小黑同时打开工程包与教具包并核对接口

工程包和教具包为什么要分清

中国政府采购网 2026年8月25日公开的府谷县第十三幼儿园项目,把“其他建筑工程”和“教具”分成两个合同包,履约期限也不同。这只是一个公共项目示例,但它说明幼儿园户外改造通常同时存在工程与货物接口。

划包时不要只按供应商类型分。先看最终验收对象:基础和排水属于谁,固定设备谁深化,安全地面谁收口,可移动材料谁验收,储物设施由谁供货,调试和教师使用培训由谁完成。若两个合同包共用同一坐标、标高或完成面,采购文件应写明谁出图、谁复核、谁承担偏差。

接口 容易遗漏的问题 建议交付物
固定设施与基础 型号变化后预埋仍按旧图施工 受控设备图、基础图、复核记录
安全地面与排水 完成面抬高或低点积水 剖面、排水节点、施工记录
教具与收纳 材料到货但无处分类晾晒 材料台账、收纳定位、清洁方法
绿化与活动区 树根、枝条或落果影响使用 保护范围、修剪与巡查责任
交付与运营 设备能用但教师不会组织 培训、检查表、停用与复开流程
小黑推着材料完成取用清洗晾晒归位循环

材料、耐候与维护要落到具体部件

户外环境会带来日晒、雨水、泥沙、温差和高频接触。采购文件不能只写“环保、耐候、防锈”。木材要核对木种、处理、端部和连接;金属要看基材、表面处理、排水和修补;绳网要看终端连接、磨损和更换;塑料部件要看具体材料、结构和报告范围。

任何材料性能、寿命或清洁方式都必须绑定产品和部件。实验室结果不能直接换算成使用年限。后期维护还要考虑检查入口、易损件编码、替换空间和停用范围,否则一个小部件损坏可能影响整片区域。

成本控制从“可变化”与“可维护”开始

改造成本不止设备和施工。还包括测绘设计、运输安装、检查验收、材料补充、清洁收纳、教师组织、维修停用和未来调整。固定得越满,后期课程变化和分龄调整的成本可能越高;材料越杂乱,盘点、清洁和丢失成本也会增加。

预算有限时,先保证场地排水、通行、看护、材料收纳和关键活动任务。大型视觉中心不应挤掉基础条件。投资回报也不宜用“孩子喜欢”一项替代,应观察使用率、活动持续时间、材料周转、教师组织负担和维修停用等项目自有指标。

参考资料与适用范围

本文不提供通用设备数量、场地尺寸、基础做法、工期或预算。具体项目须由园方、教育、设计、结构、设备、施工和属地责任主体复核。

常见问题

幼儿园户外自主游戏区改造要先买设备吗?

不建议先买。应先明确儿童活动、场地条件、材料变化、教师观察和运营方式,再确定固定设施与可移动材料。

工程和教具可以由同一家单位一起做吗?

可以,但责任不能合并成一句“整体交付”。图纸、基础、设备、地面、材料、培训和验收对象仍要分别写清。

低结构材料越多越好吗?

不是。数量要与活动、年龄、收纳、清洁、搬运和损坏退出能力匹配,避免材料堆积或无人管理。

改造验收只看设备和工程质量够吗?

不够。还要验证儿童能否按预期使用、教师是否看得见和能介入、材料能否取放归位、运营记录能否持续。

如果正在整理幼儿园户外改造需求,可先准备场地测绘、班级与时段、活动任务、现有设施状态和材料管理方式,再据此沟通场地规划、设备选型与工程接口。

Published On: 29 8 月, 2026 / Categories: 游乐场规划 / Tags: /

开始沟通

  • 我们很重视您提交的每个表单

  • 根据和你的交流,明确筹建游乐场的核心诉求

  • 围绕核心诉求,规划出可实施落地的游乐场筹建框架及步骤

Add notice about your Privacy Policy here.
