GB/T 47728-2026《游乐园 室内游乐场馆建设与维护规范》将于 2026 年 9 月 1 日实施。对正在策划、设计或施工的室内儿童乐园,第一步不是向设备供应商追问“有没有这张证书”,而是确认标准是否适用于本项目,并把建筑条件、游乐设施、机电与消防接口、施工验收、运营维护和文件责任放进同一张项目矩阵。
室内场馆的问题往往不发生在某一台设备上,而出现在交界处:设备基础与装修标高不一致,围护完成后才发现无法运输,游玩区和疏散路径互相挤占,维护人员够不到需要检查的节点,物业、总包、设备方和运营方都以为对方会准备某份资料。设备看起来完成了,场馆却还不能稳定开门。
本文提供的是实施前的项目准备方法,不是标准条文解读,也不替代建筑、消防、结构、机电、卫生或运营专业审查。标准全文、项目所在地要求和具体设备分类必须由有权限的专业人员复核。
先分清三个对象:场馆、设备和完成场地
室内儿童乐园采购时,常把“室内场馆”“游乐设备”“可开放场地”当成一个对象。三者的责任并不相同。
| 对象 | 主要决策 | 典型证据 | 不能被什么替代 |
|---|---|---|---|
| 场馆条件 | 建筑空间、出入口、荷载、机电、照明、通风、排水、消防和物业边界 | 建筑与专业图纸、现场条件、审查意见 | 设备产品资料 |
| 游乐设施 | 产品分类、结构、材料、防护、使用维护说明和适用人群 | 受控图纸、清单、材料与检验文件、说明书 | 场馆竣工资料 |
| 完成场地 | 设备与场馆组合后是否可安装、可使用、可疏散、可清洁和可维护 | 联合检查、调试、培训、交接和问题关闭记录 | 单独一方的合格声明 |
国家标准公开页目前能确认 GB/T 47728-2026 的名称、发布和实施日期。它不证明某个产品、某个供应商或某个场馆已经满足标准。推荐性国家标准的使用,还要结合合同约定、监管要求、具体设备和项目条件判断。
GB 34272-2025《小型游乐设施安全规范》已于 2026 年 5 月 1 日实施。室内项目中若包含其适用范围内的设施,需要另行完成产品级适用性判断。场馆标准和产品标准解决的对象不同,不能拿其中一个替代另一个。

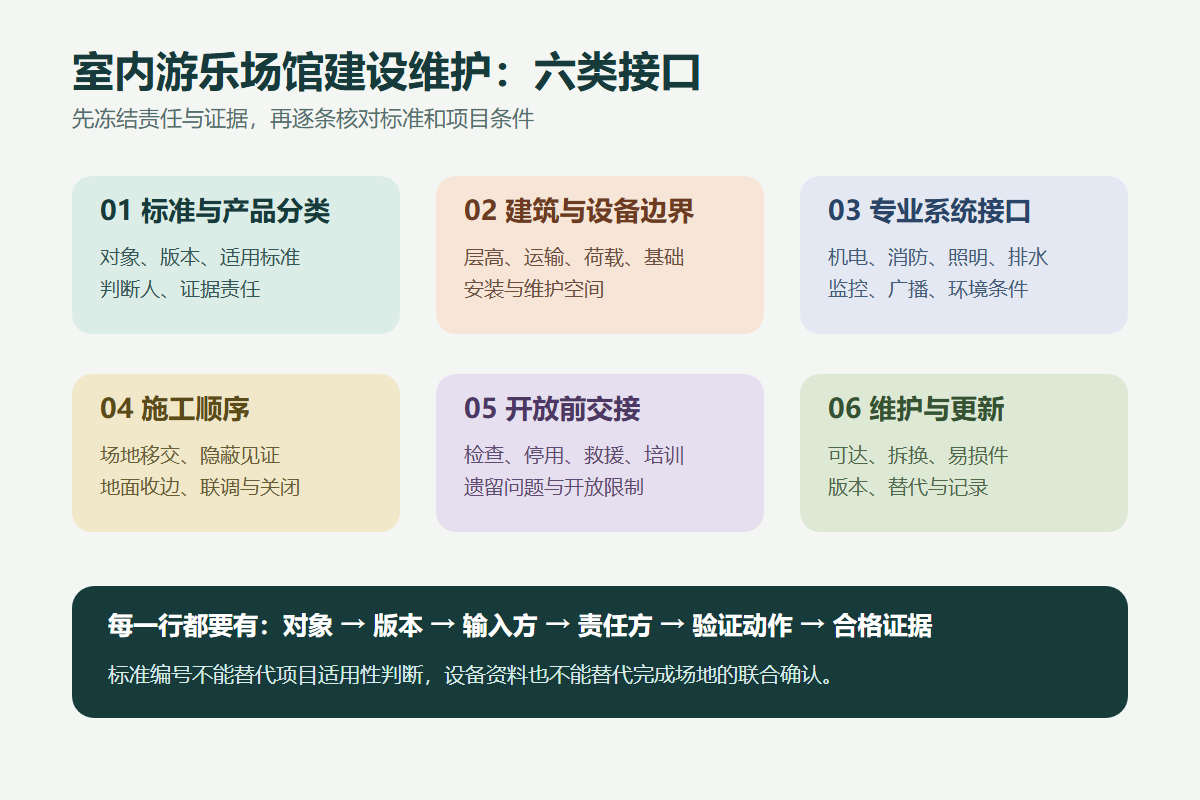

六类接口要在开工前形成责任矩阵
1. 标准与产品分类
项目应先列出场馆内的设备和活动单元:组合设施、软体活动区、攀爬、滑梯、沙水或互动装置、配套家具等。对每一类对象,记录拟采用的标准、合同要求、审查人和证据形式。
这一步最容易犯的错是按营销名称归类。供应商口中的“无动力”“淘气堡”“体能拓展”不一定对应唯一的监管或标准类别。分类不清,后面的图纸、试验、说明书和验收依据都会漂移。
可先建立四个字段:
- 对象和受控版本;
- 使用人群、使用方式与场景;
- 拟适用的标准及版次;
- 谁负责作出适用性判断,谁负责提供证据。
2. 建筑空间与设备边界
室内乐园不是把一套户外设备搬进建筑。层高、柱网、楼板条件、运输通道、出入口、检修空间、墙面和吊顶部件都会改变设备的设计与安装。
设备方案确认前,至少要复核:
- 设备整体和分段后的运输尺寸,是否能通过卸货、货梯、通道和门洞;
- 设备布置与柱、梁、墙、幕墙、吊顶及固定设施之间是否留有安装和维护空间;
- 基础、锚固、楼板和允许荷载由谁提出、谁复核、谁施工;
- 完成面标高、缓冲地面、收边与相邻装修的接口;
- 清洁、检修、替换部件时是否需要拆除大面积装修。
如果设备深化发生在装修完成之后,很多问题只能用现场切割、返开和临时加固解决。成本通常不在设备报价里,却会落到总包工期和运营停场上。
3. 机电、环境与安全专业接口
供电、照明、通风、空调、排水、监控、广播和消防系统不是“物业后面再接”。设备方应说明自身需求和限制,建筑专业团队负责把这些输入纳入项目设计。
需要冻结的不是一个插座数量,而是一张接口表:
| 接口 | 设备方输入 | 项目专业输入 | 联合确认 |
|---|---|---|---|
| 供电 | 功率、位置、启动和隔离要求 | 回路、保护、检修和应急策略 | 受控点位与测试记录 |
| 照明 | 遮挡、眩光、检修和互动需求 | 照度方案、应急照明、灯具维护 | 现场效果与维护可达性 |
| 通风空调 | 人员密度、设备散热、封闭空间 | 新风、温湿度、回风与控制 | 运营条件和实测计划 |
| 排水清洁 | 清洁方式、用水和禁水部位 | 地漏、坡度、防水和排水路径 | 清洁试验与防渗检查 |
| 监控广播 | 盲区、紧急呼叫和运营点位 | 系统覆盖、存储、权限与广播 | 运营联调和岗位确认 |
表中的内容是项目控制字段,不是统一参数。任何具体数值都应来自设计条件、现行规范和设备资料。

4. 施工顺序与成品保护
室内项目往往有装修、机电、消防、设备、地面、标识和弱电多个班组同时工作。总进度表里如果只写“游乐设备安装”,没有写明前置条件和交叉作业,现场很容易出现设备挡住其他专业施工,或完成设备被焊接、粉尘、涂料和高空作业损坏。
建议把施工过程拆成以下控制点:
- 场地移交:轴线、标高、结构条件、作业面、运输和临电确认。
- 隐蔽前检查:锚固、预埋、管线和需要封闭的节点见证。
- 模块安装:版本、位置、连接和临时稳定措施核对。
- 地面与收边:完成厚度、边界、排水和设备间隙联合复核。
- 联调与清洁:设备、照明、监控、广播、通风和清洁条件测试。
- 问题关闭:不符合项整改、复验、记录与开放限制闭合。
工序能否合并、哪些点需要第三方或业主见证,应由合同和项目风险决定。文章不提供通用见证比例。
5. 开放前交接
工程验收与运营接管不是同一件事。运营团队需要接住的不只有竣工图,还包括产品版本、检查方法、操作限制、紧急处理、易损件、工具、培训、保修和问题清单。
开放前应至少回答:
- 谁能启动、停用和恢复某个区域;
- 每日开放前要检查什么,记录放在哪里;
- 哪些异常必须立即停用,谁有权判断;
- 紧急情况下如何进入、疏散和救援;
- 清洁方法是否会损伤设备、地面或电气部件;
- 易损件和备件如何识别、采购、储存和更换;
- 遗留问题关闭前,哪些区域不得开放。
没有这些答案,场馆可能完成了建设交接,却没有形成可执行的运营边界。
6. 维护与更新
维护不是开业后的“售后问题”。设备的可达性、可拆装性、部件编码和替换路径都在设计阶段决定。
方案评审时就应检查:
- 维护人员能否安全到达关键节点;
- 检查动作是否需要拆除装饰或停用大面积区域;
- 需要定期查看的部位是否被完全封闭;
- 易损件有没有明确名称、编码、规格、适用版本和更换条件;
- 供应商停止供货时,替换件和变更如何受控;
- 维修后需要更新哪些图纸、记录和运营限制。
采购方还应区分现成货物、非标定制、安装工程和运营服务。财政部《政府采购货物买卖合同(试行)》说明其标准文本适用于购买现成货物,不包括需要定制开发或创新研发的货物。复杂室内项目不能照抄一个货物合同,仍要按项目范围配置设计、施工、服务和责任条款。

用一张表把责任从口头变成可验收动作
建议项目团队在设计冻结前建立“建设维护接口表”,每一行至少包含:
| 字段 | 要回答的问题 |
|---|---|
| 对象 | 哪个场馆区域、设备、系统或文件 |
| 版本 | 当前受控图纸、清单和变更是什么 |
| 输入方 | 谁提供条件、数据或文件 |
| 责任方 | 谁设计、施工、测试、维护 |
| 接口条件 | 标高、位置、荷载、空间、时点或操作限制 |
| 验证动作 | 计算、审图、测量、试验、联调或现场检查 |
| 合格证据 | 哪份记录、照片、报告或签字可以证明 |
| 未闭合后果 | 返工、停场、无法维护或不得开放 |
| 关闭人和日期 | 谁确认问题已经处理 |
这张表的价值不是增加文件,而是提前暴露“没人负责”和“双方假定不同”的位置。若同一接口没有明确输入、责任和证据,施工计划再细也难以避免返工。
成本控制要看全周期,不只看设备报价
室内项目的总成本至少包括设备、深化协调、运输与场内搬运、基础和装修接口、机电消防配合、地面、安装、联合调试、培训、维护工具、备件、清洁、停用和后续更新。
低价设备如果需要大面积拆装修才能换一个部件,可能在运营期形成更高成本。相反,把所有备件一次买齐也未必合理:橡胶、涂层、电子部件或粘结材料可能有储存条件和有效期,版本更新后还可能无法使用。项目应按故障后果、消耗规律和供应周期配置维护资源。
本文不提供回本周期或固定成本比例。室内场馆的收益逻辑还与租赁、客群、票务、联营、营业时段和物业条件有关,必须用项目自身数据测算。
FAQ
GB/T 47728-2026 什么时候实施?
GB/T 47728-2026 于 2026 年 5 月 25 日发布,将于 2026 年 9 月 1 日实施。具体项目应查阅标准全文,并结合合同、设备分类和所在地要求判断适用性。
室内儿童乐园有设备合格资料,还需要做场馆接口审查吗?
需要。设备资料只能覆盖相应产品和范围,不能替代建筑空间、机电、消防、装修、完成场地和运营维护接口的联合确认。
室内游乐场馆建设维护由设备供应商全部负责吗?
不一定。责任取决于合同范围、资质和项目组织,通常涉及业主、物业、设计、总包、专业分包、设备方和运营方,应在开工前形成责任矩阵。
新标准实施前,在建项目应先做什么?
先完成标准版本与适用性清单,再核对当前合同、图纸、施工状态和缺口。涉及标准条文、消防、结构和安全的判断,应由有权限的专业人员复核。
